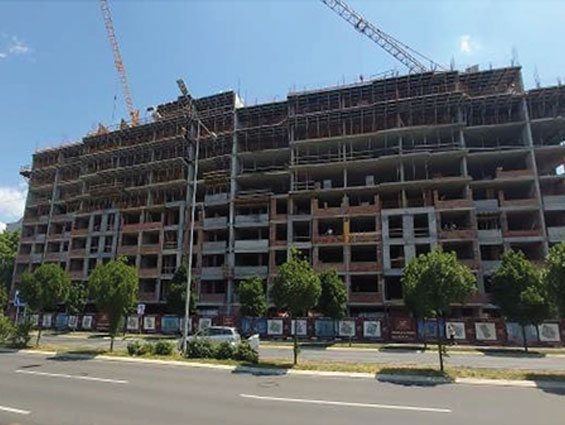

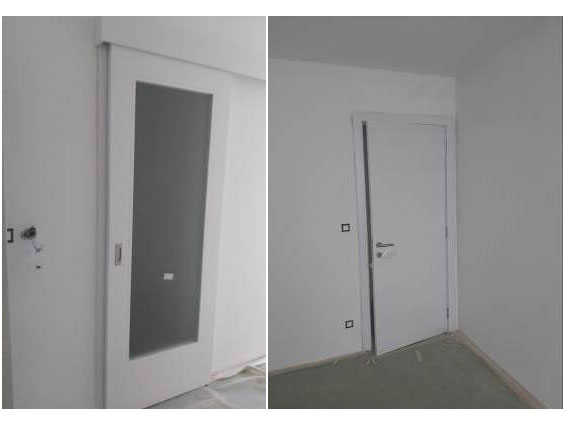

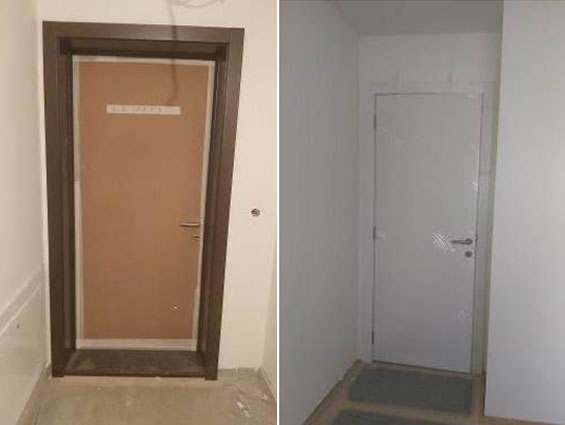

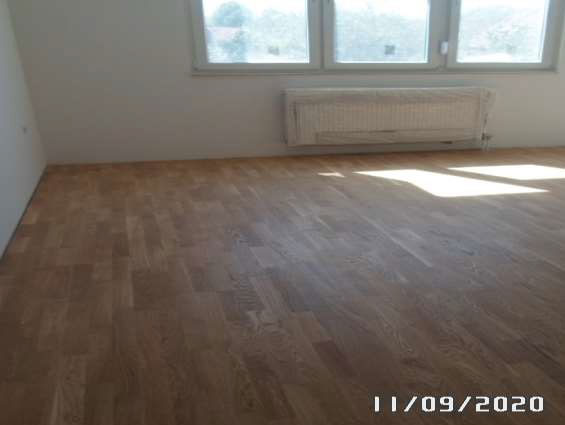

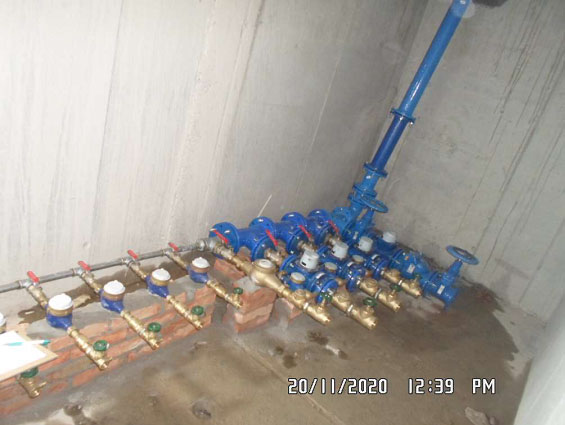

Vesti

KOMPANIJA KOJA SE BAVI UPRAVLJANJEM NEKRETNINAMA

Kontaktirajte nas
01.10.2020.

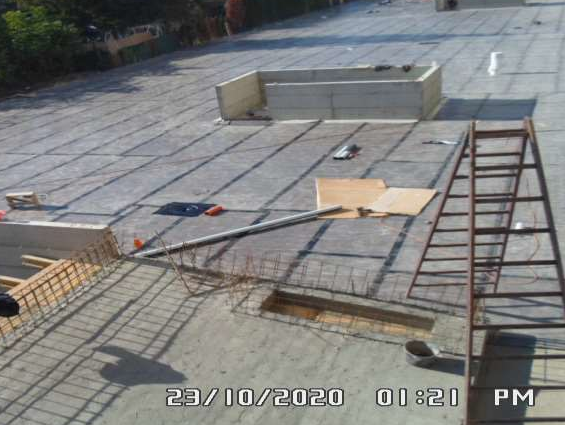

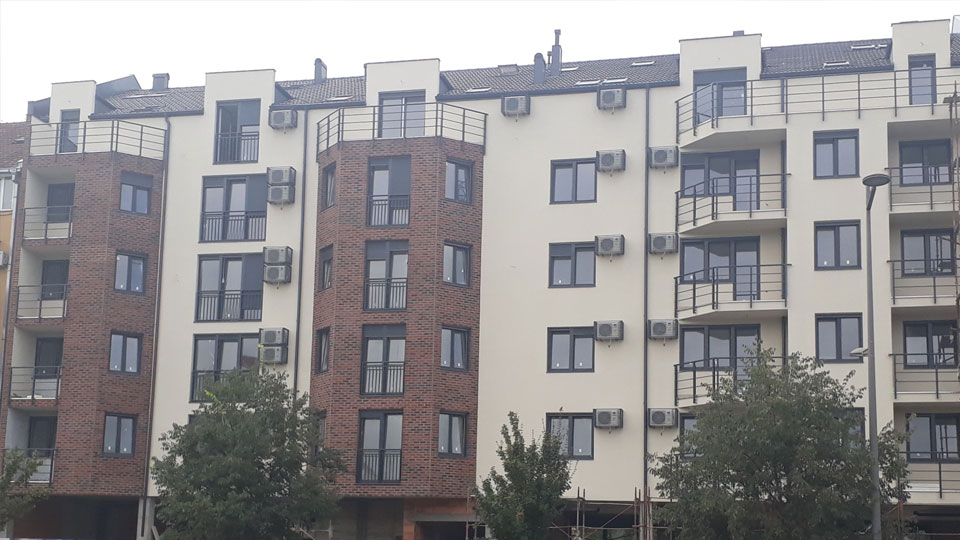

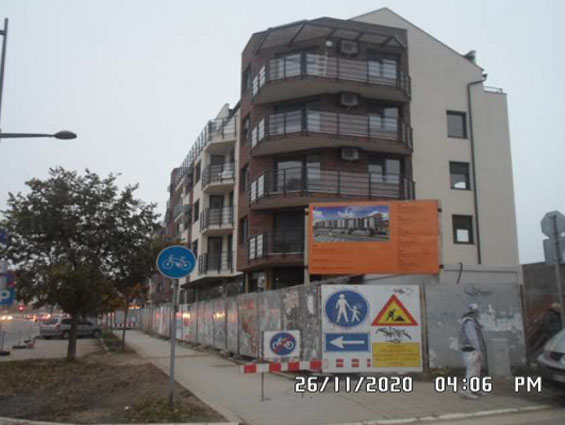

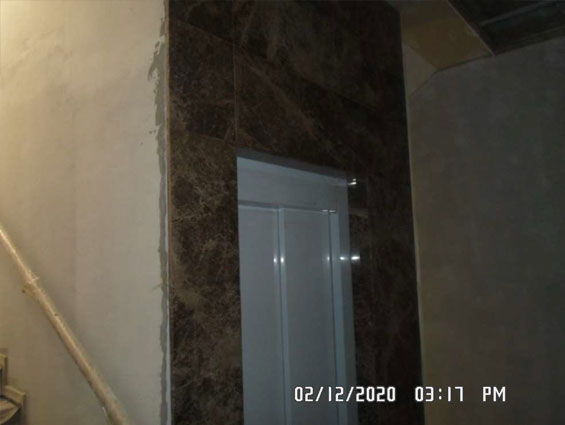

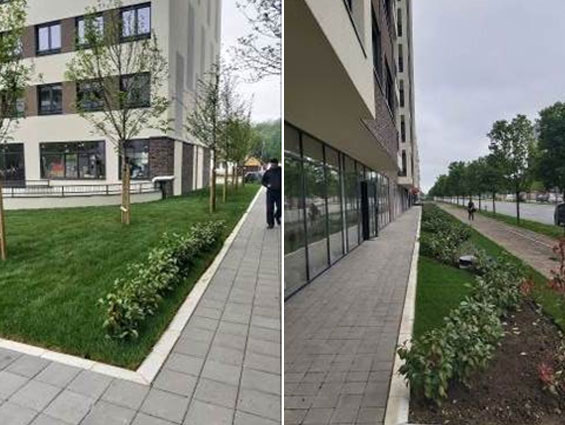

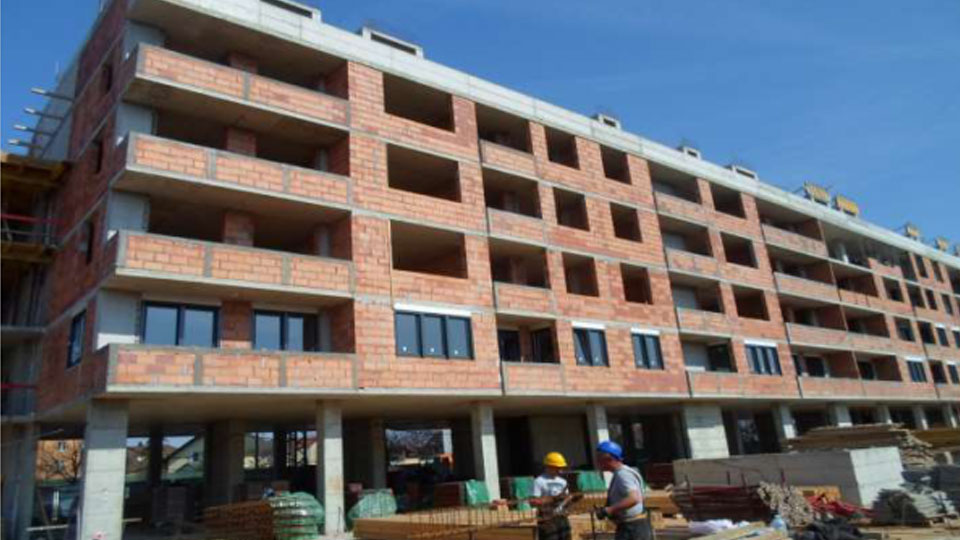

Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

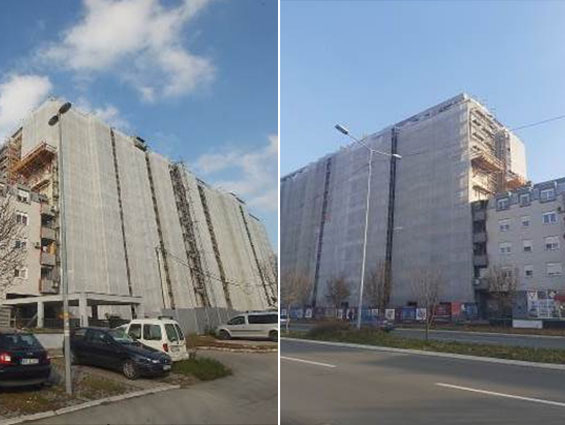

Obaveštenje:

Ovim putem obaveštavamo vas da stepen završenosti i opremljenosti stambeno - poslovnog objekta u izgradnji, na adresi Bulevar patrijarha Pavla bb, na katastarskoj parceli br. 7918, ukupne površine 3.461m2, upisana u listu nepokretnosti broj 10875 KO Novi Sad II na dan 01.10.2020. godine iznosi 80%.
30.09.2020.

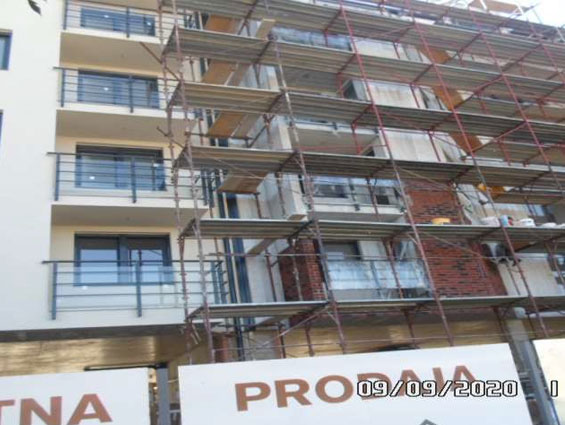

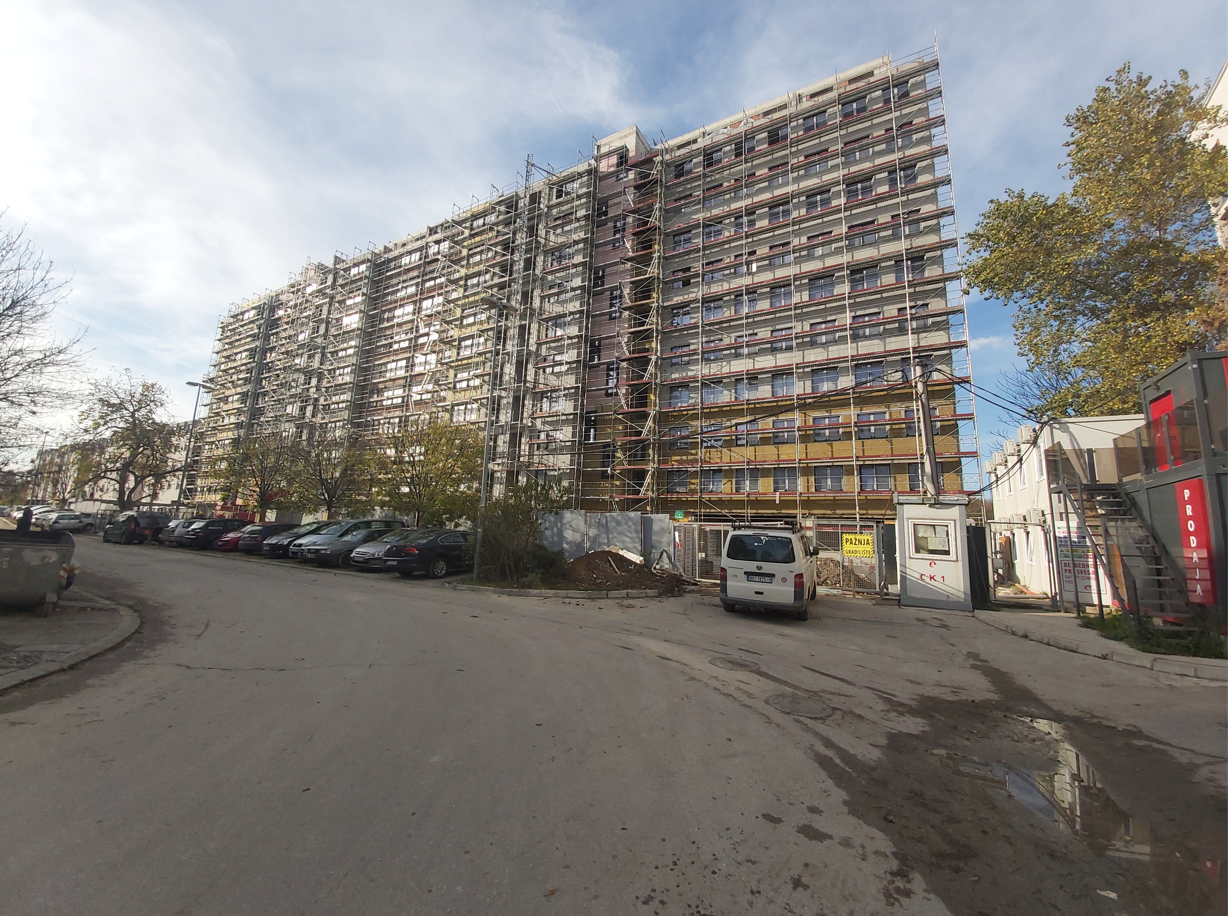

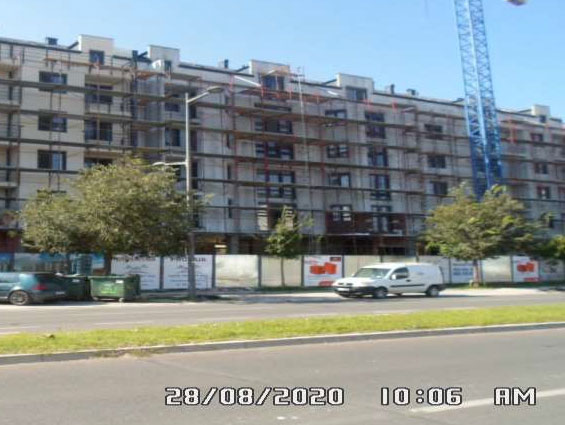

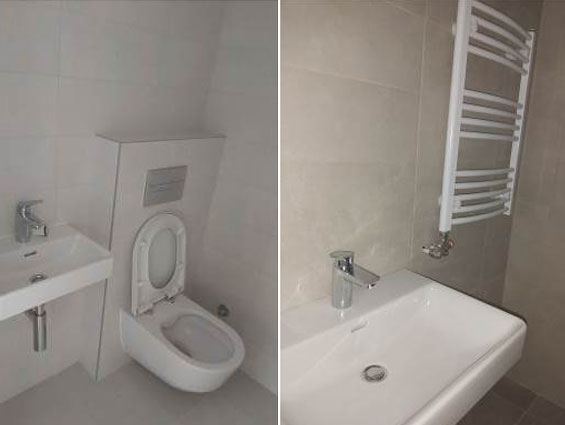

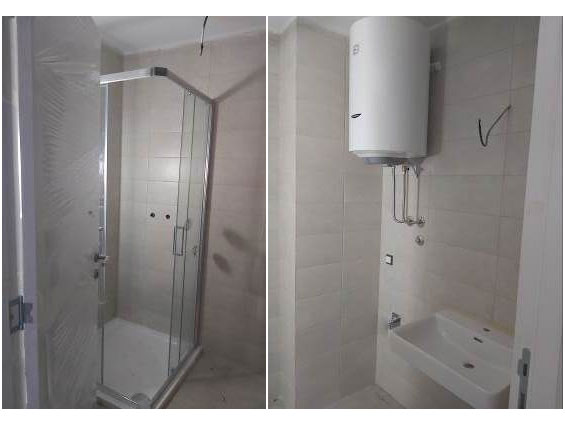

Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

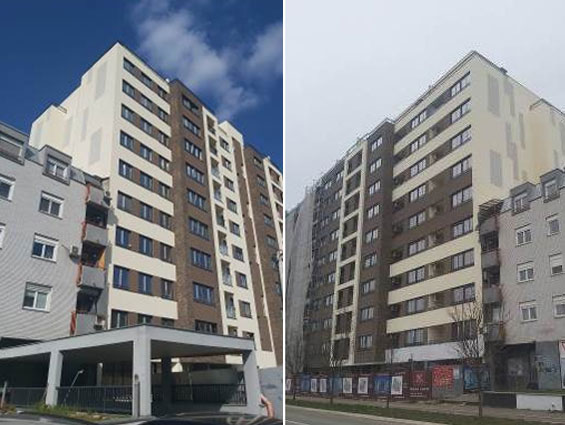

Aktivnosti na gradilištu 30.09.2020.:

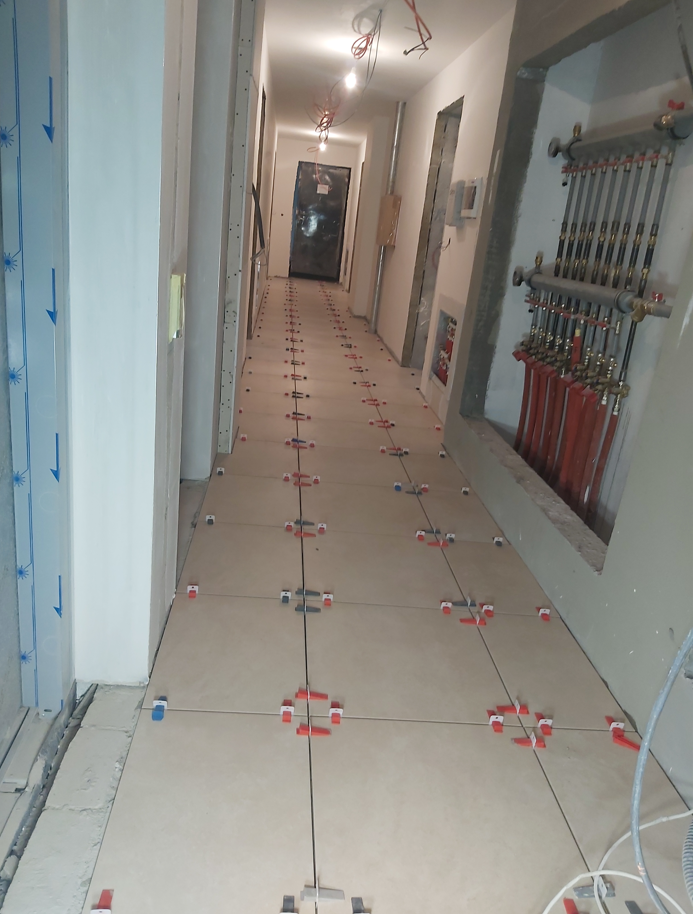

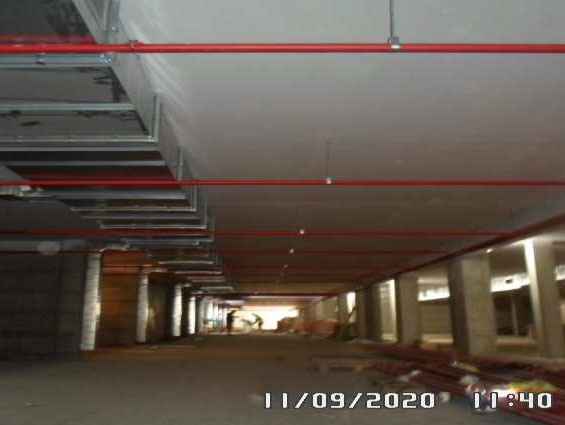

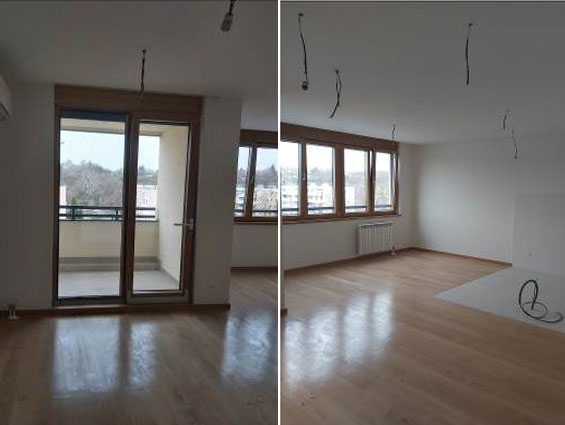

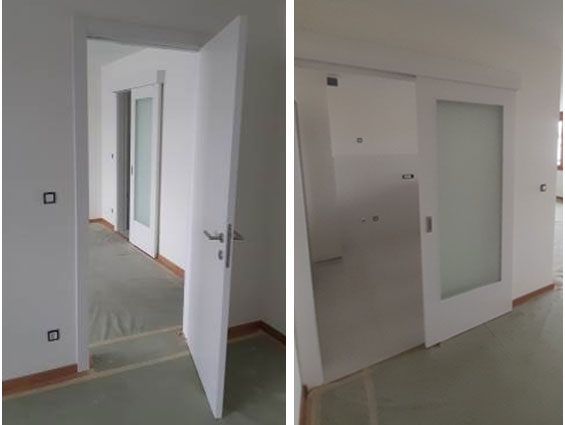

U lameli A u toku su radovi na postavljanju keramike u kuhinjama i kupatilima na 3. spratu i potkrovlju, gipsarski radovi u hodnicima i potkrovlju, postavljanje termoizolacije na ulicnoj fasadi. Završeni su radovi na izradi dvorišne fasade.

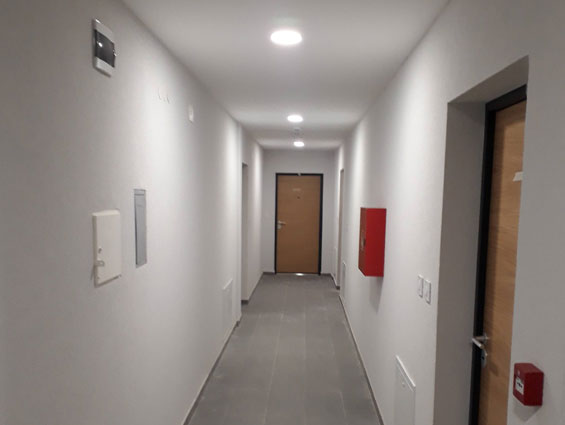

Na lameli B završeni su radovi na postavljanju keramike u hodnicima, montaži ograde na terasama, montaži sanitarija i izradi dekorativne fasade.

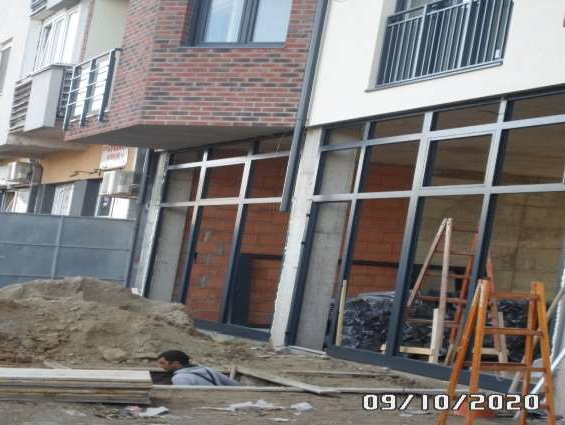

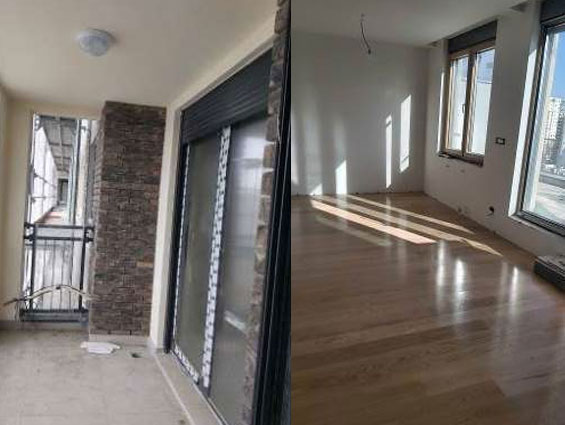

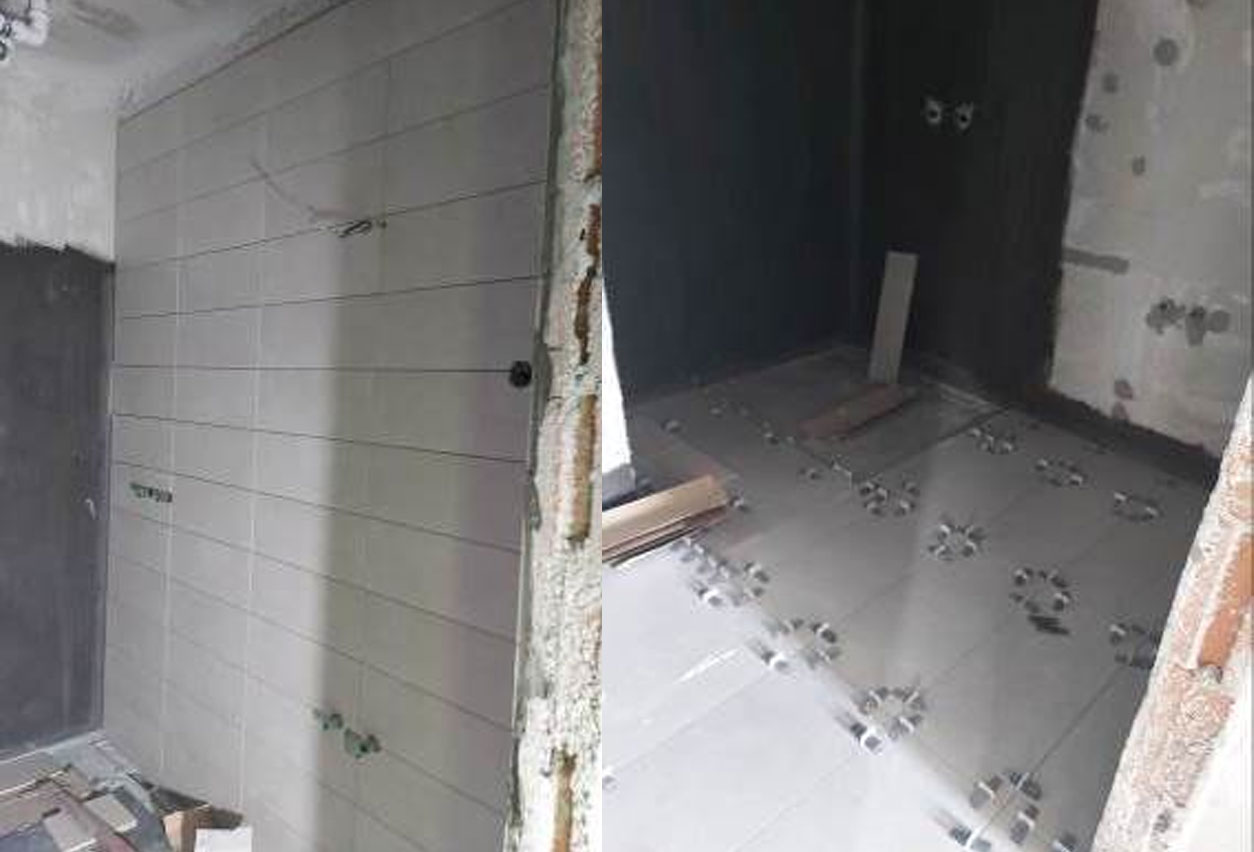

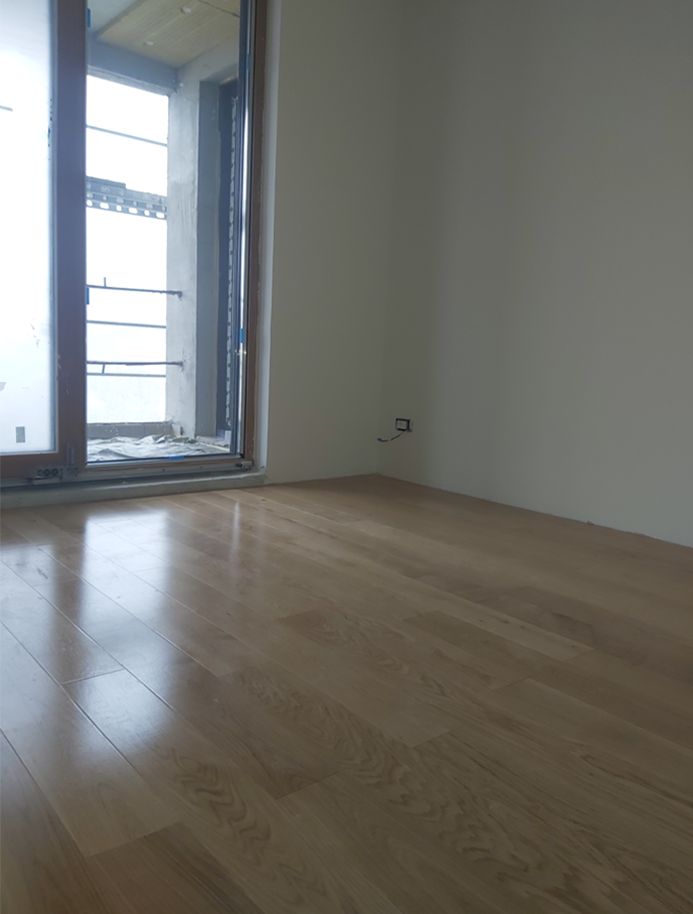

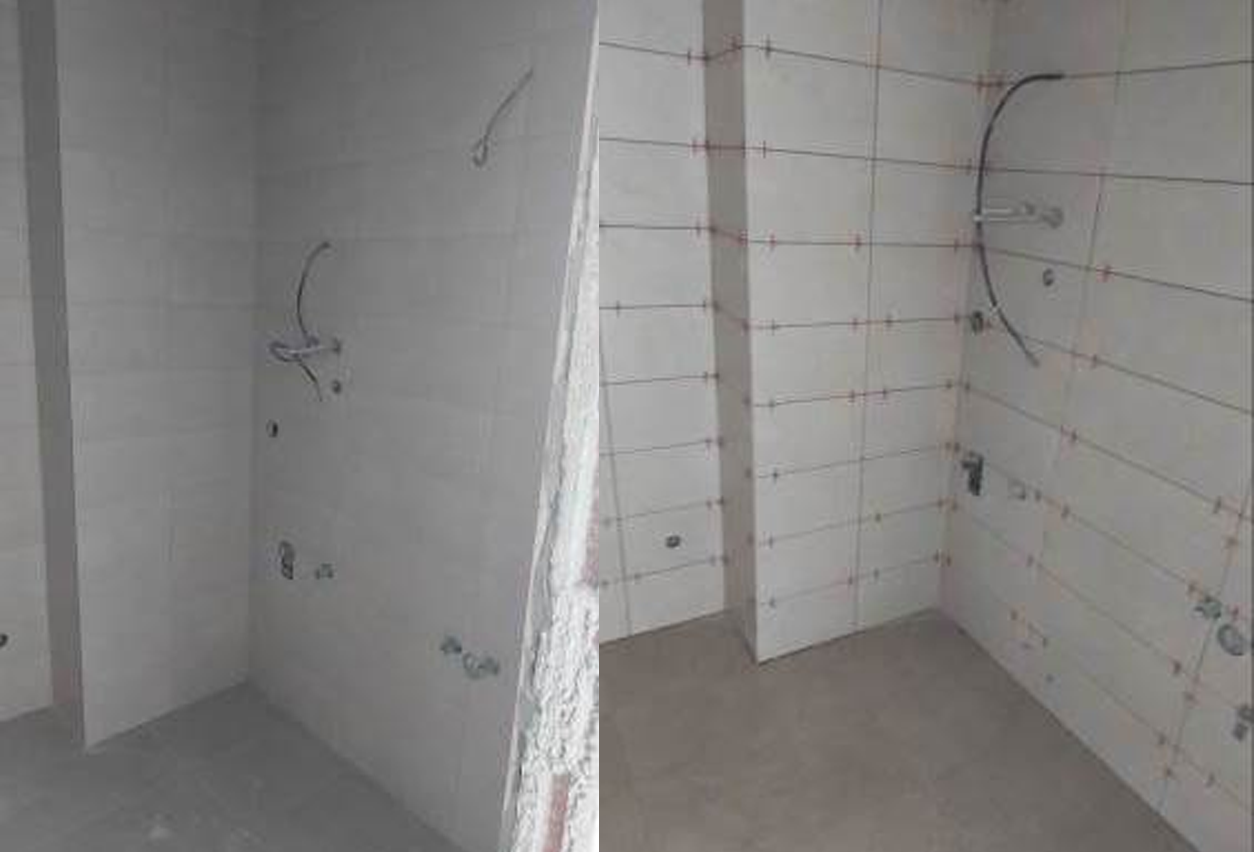

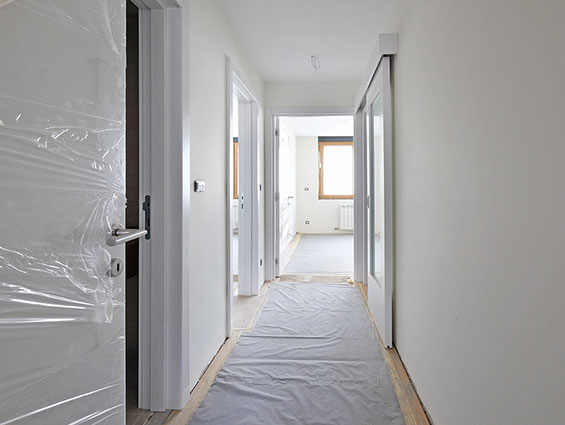

U lameli C u toku su molerski radovi u hodnicima i stepeništu, montaža unutrašnjih vrata u stanovima. Završeno je postavljanje parketa

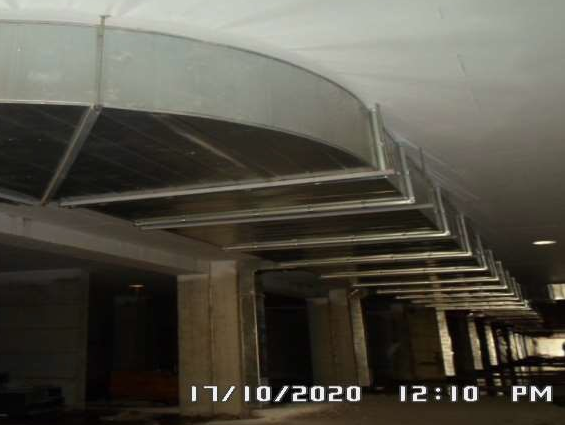

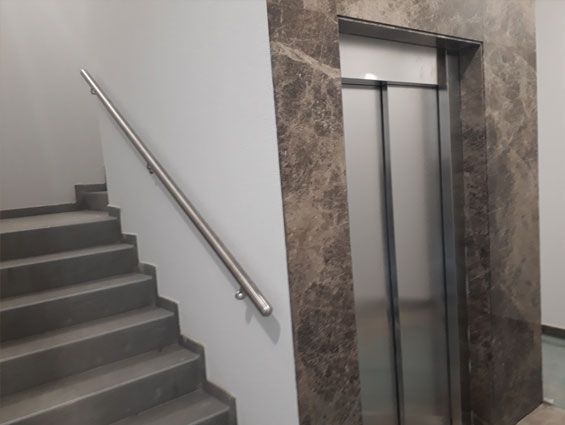

U toku su radovi na montaži liftova u lameli B i C

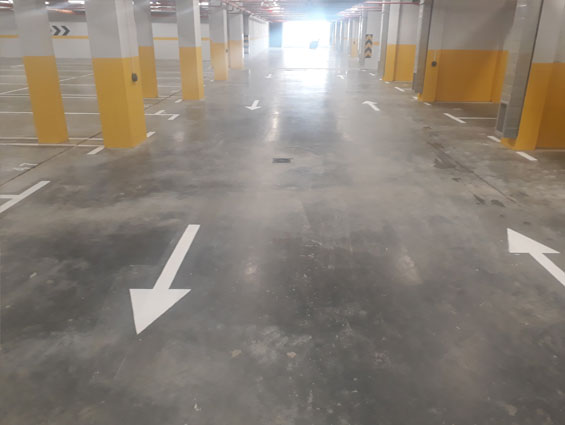

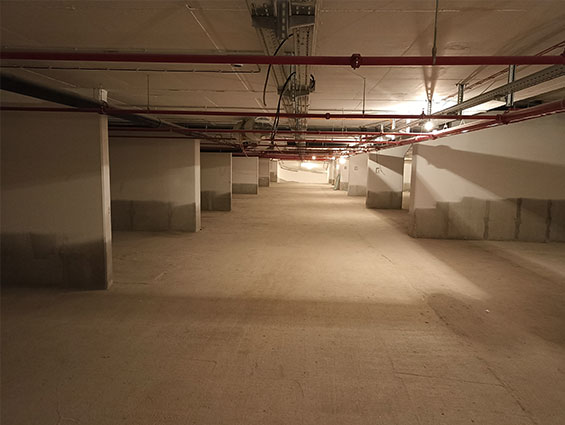

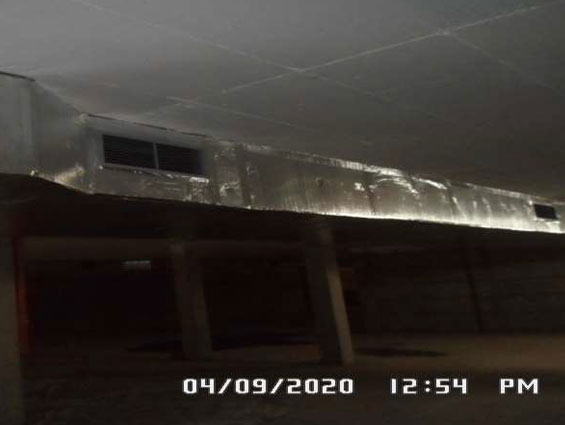

U garaži su u toku radovi na instalacijama ViK, sprinkler instalaciji i izradi ulaznih rampi.
Završeni su radovi na izradi priključka objekta na grejanje.

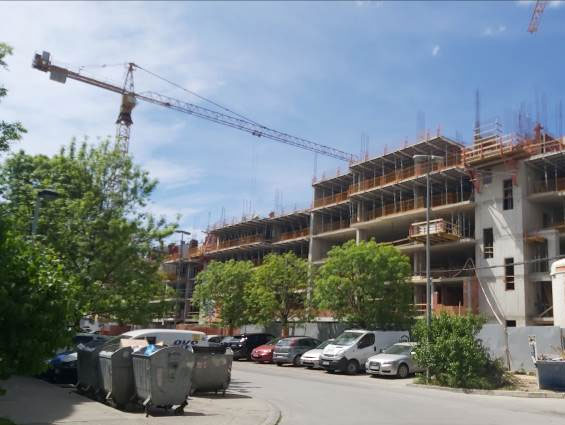

Izvedeni radovi su 60 dana ispred utvrdjenog dinamičkog plana gradnje stambeno - poslovnog objekta.
22.09.2020.
Radovi na izgradnji stambeno - poslovnog objekta u Vojvođanskoj ulici, k.p. 6853 K.O. Novi Beograd

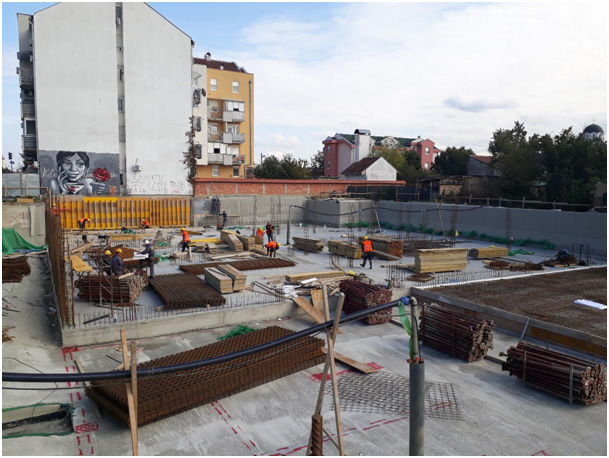

Aktivnosti na gradilištu septembar, 2020.:

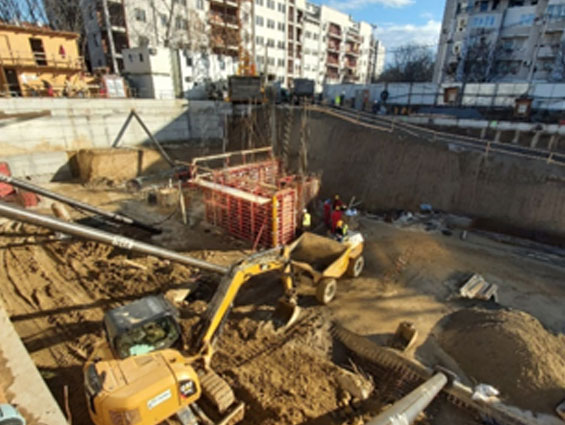

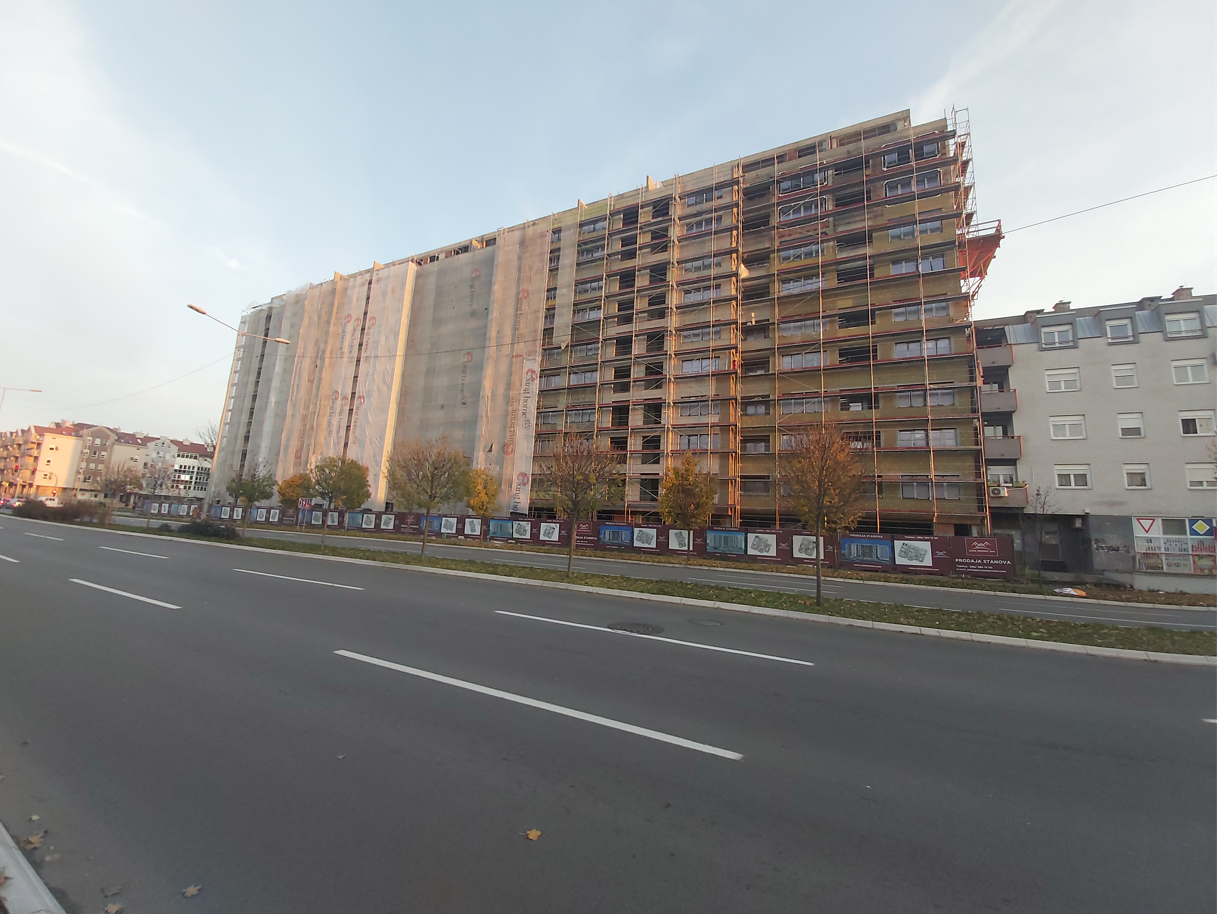

Početkom meseca počeli radovi na izgradnji stambeno - poslovnog objekta u ulici Vojvođanska br. 3 - 9A na osnovu Potvrde o prijavi radova br. ROP-BGDU-29152-WA-7/2020 od dana 19.08.2020. godine, izdate od strane Sekretarijata za urbanizam i građevinske poslove, Sektora za izdavanje lokacijskih uslova i građevinskih poslova za objekte javne namene i velike investicije u postupku objedinjene procedure.
Radove izvodi EX ING B&P DOO iz Beograda, www.exing.co.rs.

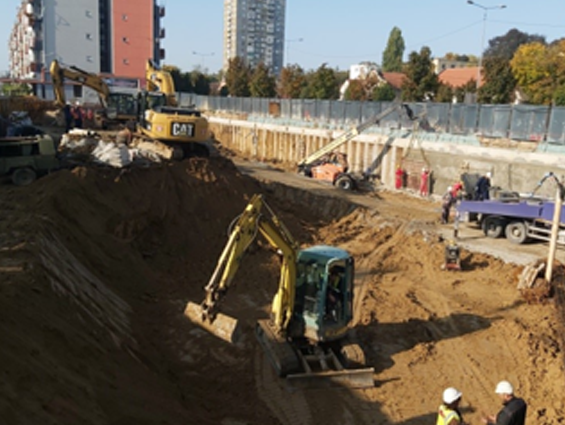

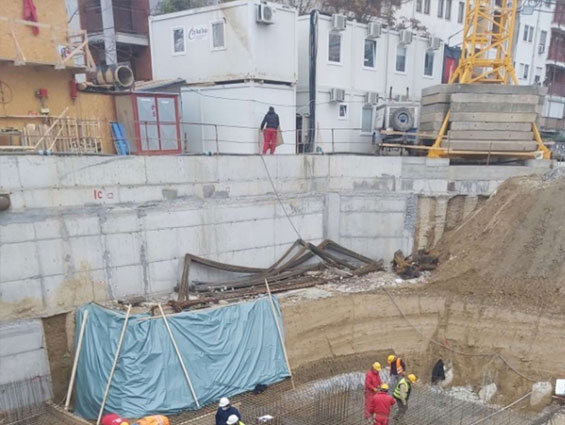

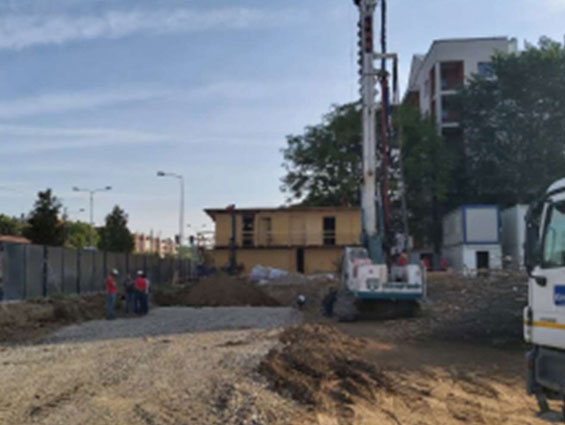

Do sada je na gradilištu izvršeno obeležavanje gradilišne parcele, postavljanje gradilišne ograde, rasčišśavanje parcele, dopremanje i postavljanje gradilišnih kontejnera i započeti radovi na iskopu i odvozu zemlje.
31.08.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti na gradilištu 31.08.2020.:

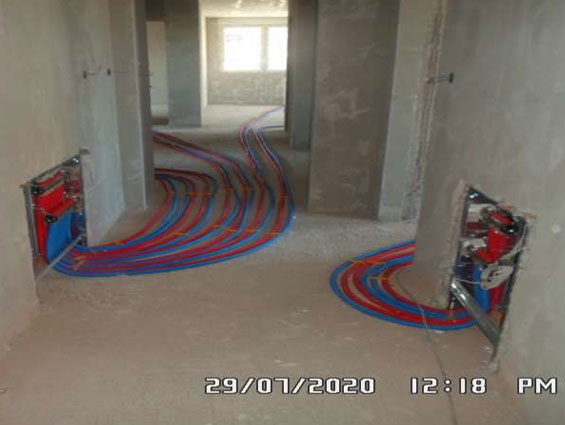

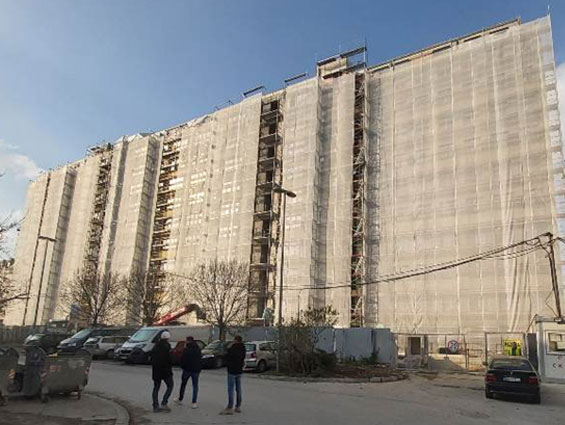

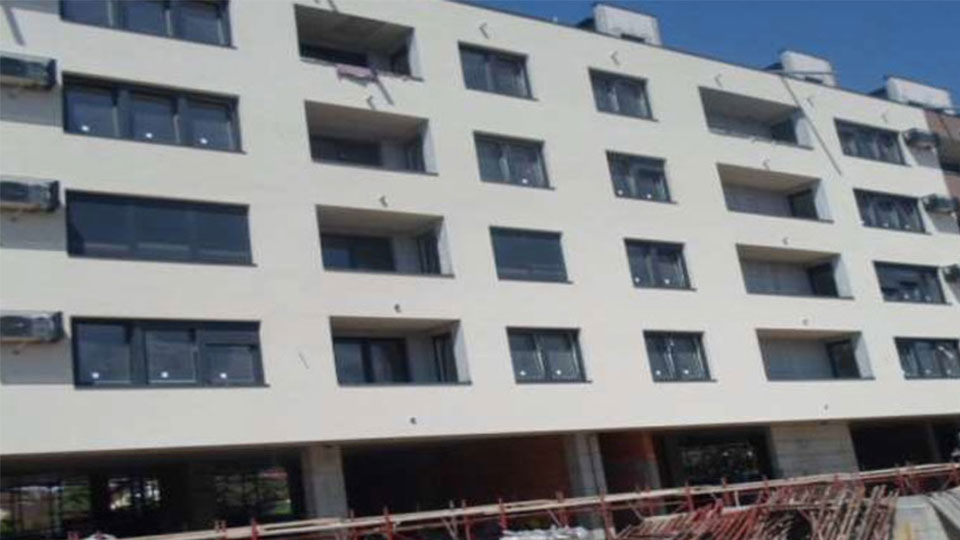

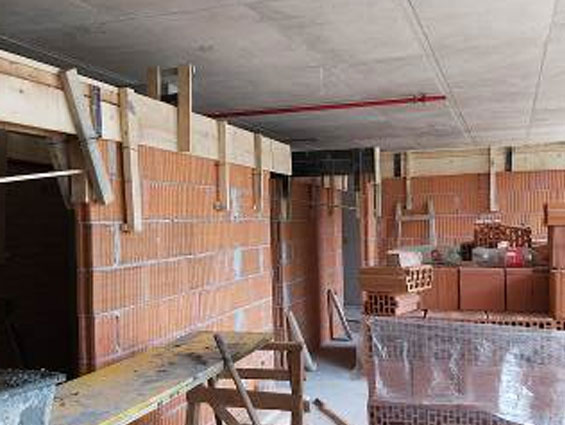

U avgustu mesecu u lameli A u toku su radovi na instalacijama grejanja, gletovanju i postavljanju keramike na 1. i 2. spratu. Završeni su radova na malterisanju zidova i plafona i izradi cementne košuljice.

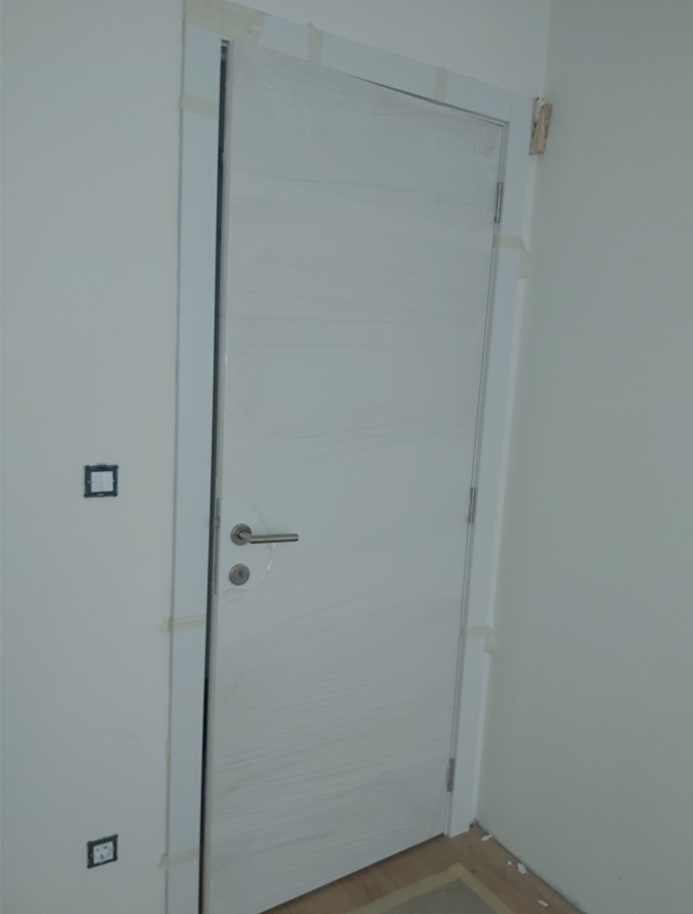

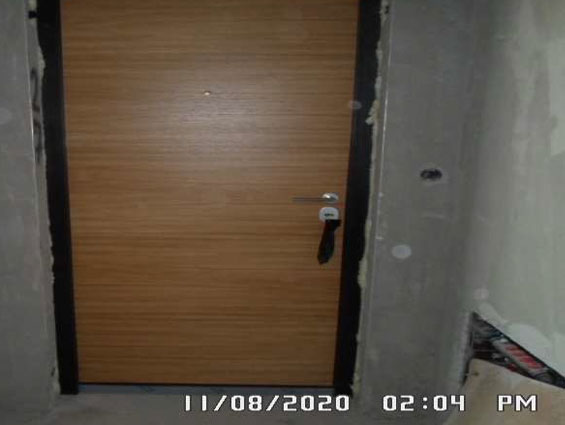

Na lameli B i C završeni su gipsarski i molerski radovi u stambenim jedinicama, instalacije grejanja, izrada spuštenog plafona u hodnicima, montaža ulaznih sigurnosnih vrata.

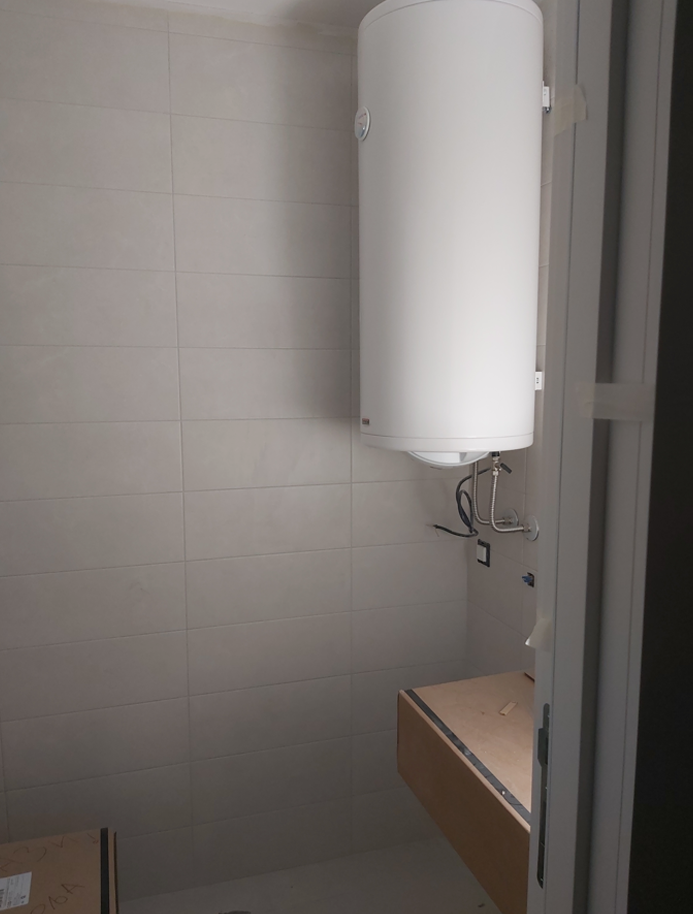

U toku je montaža radijatora, sanitarija, utičnica i prekidača, postavljanje keramike u hodniku lamele B.
U lameli C u toku je montaža lifta.
U garaži su u toku radovi na instalacijama ViK, sprinkler instalaciji i izradi ulaznih rampi.
Izvedeni radovi su 60 dana ispred utvrdjenog dinamičkog plana gradnje stambeno - poslovnog objekta.

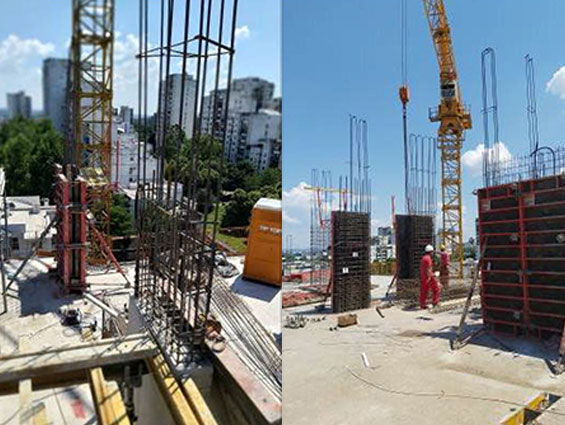

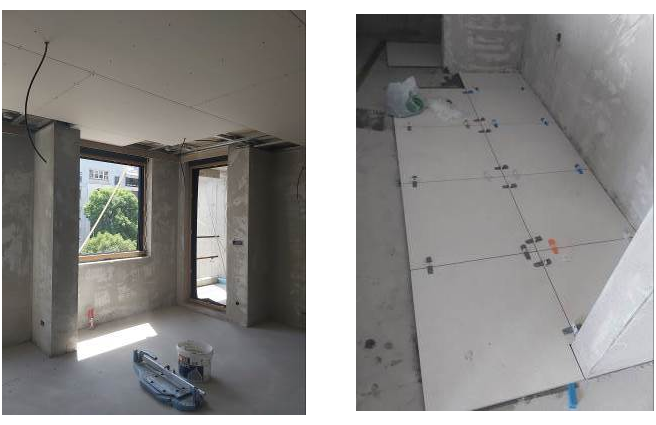

31.07.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti na gradilištu 31.07.2020.:

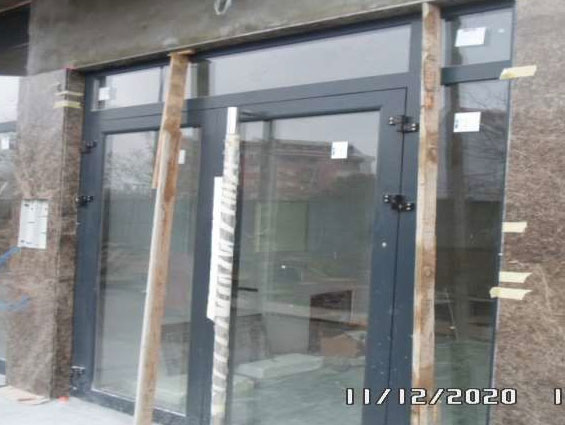

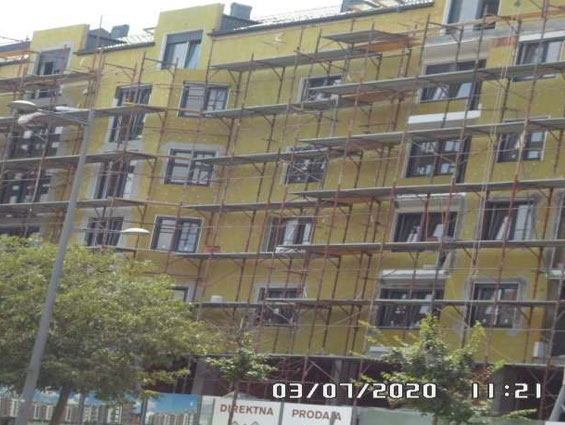

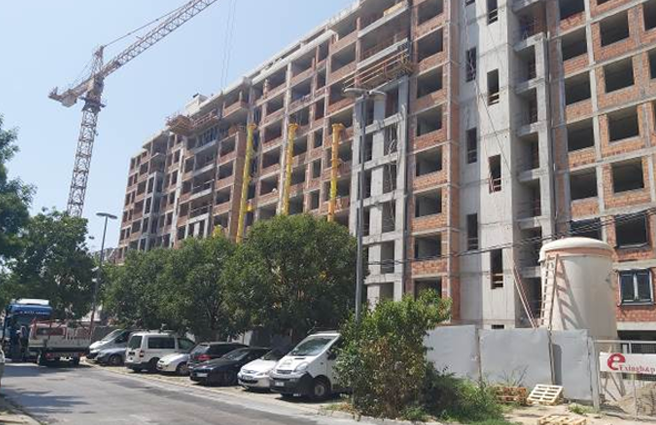

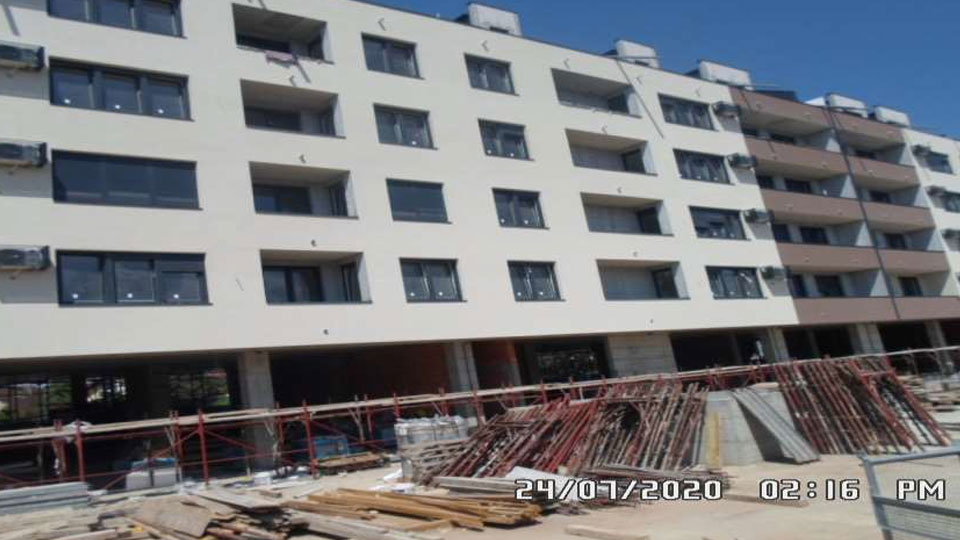

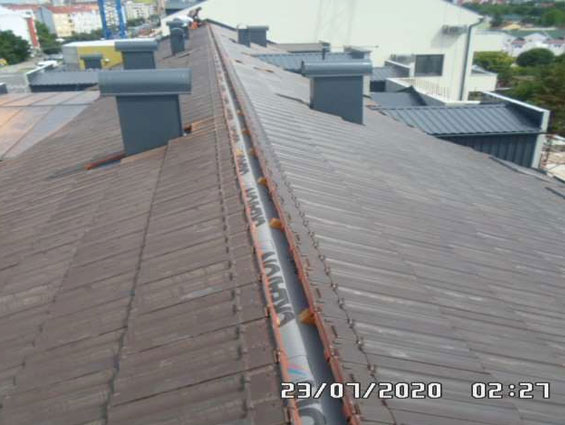

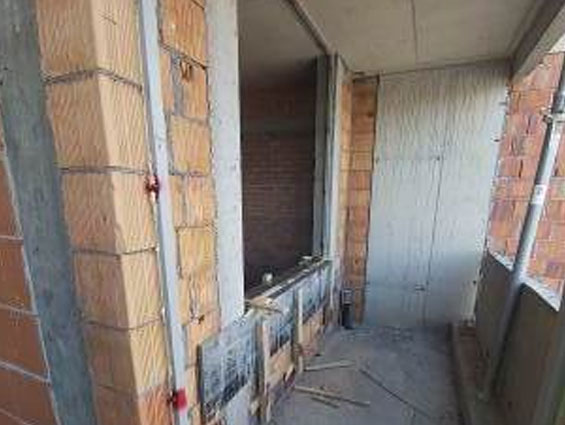

U julu mesecu završeni radovi na pokrivanju crepom lamele i ugradnji fasadne stolarije lamele A. Završeno je postavljanje zvučne izolacije i izrada cementne košuljice i malterisanje zidova i plafona stambenih jedinica u lamelama B i C. Izvedeni su radovi na postavljanju termoizolacije i završnog sloja fasade lamela B i C dvorišnog dela i uličnog dela lamele C.

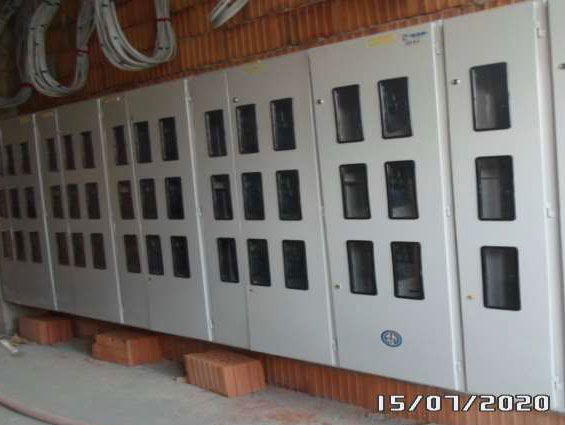

Izvedena je montaža elektro ormana i brojila u lamelama B i C

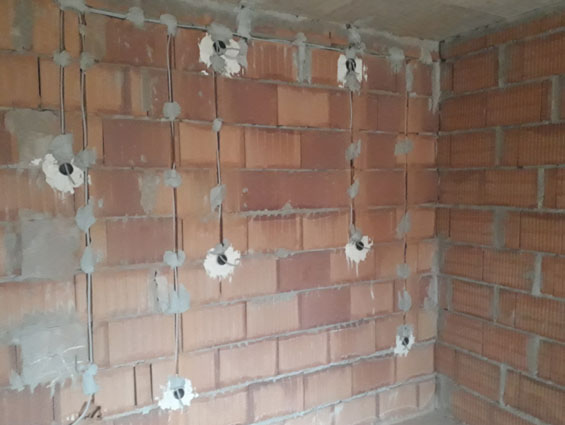

U toku su radovi na ugradnji elektro kablova u lameli A, malterisanje zidova i plafona lamele A, ugradnji instalacija grejanja, vodovoda i kanalizacije I montaži klima jedinica u stanovima u lamela A, B i C.
Izvode se radovi na postavljanje zidne i podne keramike u kupatilima, toaletima i kuhinjama lamela B i C.
Izvedeni radovi su 60 dana ispred utvrdjenog dinamičkog plana gradnje stambeno - poslovnog objekta.

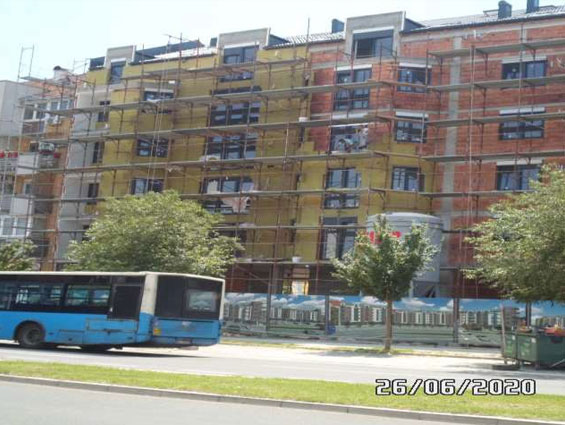

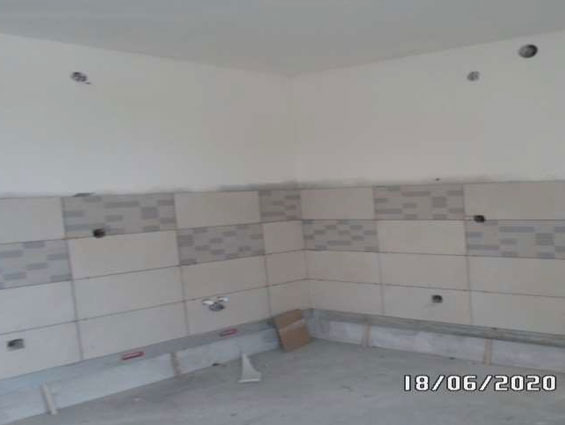

30.06.2020.

Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

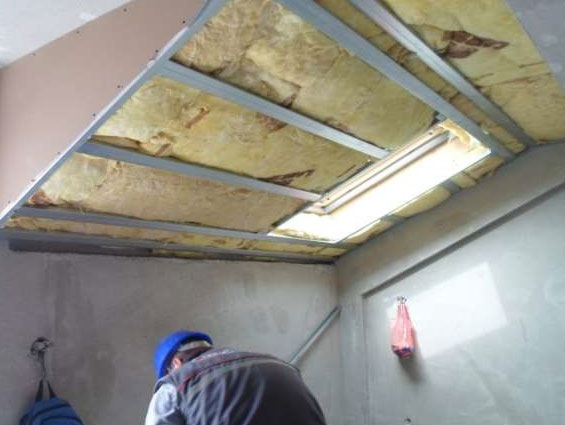

Aktivnosti na gradilištu 30.06.2020.:

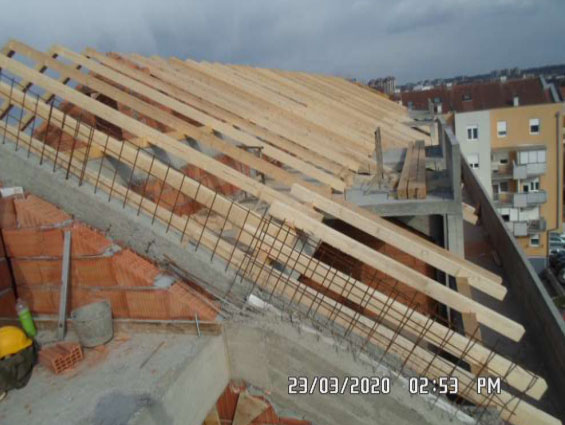

U junu mesecu završeni radovi na izradi krovne kontsrukcije, podaščavanju i letvisanju krova, ugradnji krovnih prozora lamele A, ugradnja fasadne stolarije na 1., 2. i 3. spratu, zidarski radovi na lameli A. Završeno je postavljanje zvučne izolacije i izrada cementne košuljice i malterisanje zidova i plafona stambenih jedinica u lamelama B i C.
U toku su radovi na ugradnji elektro kablova u lameli A, instalacija grejanja, vodovoda i kanalizacije u lamela A, B i C.
Izvode se radovi na postavljanju termoizolacije fasade lamela B i C, postavljanje zidne i podne keramike u kupatilima, toaletima i kuhinjama lamela B i C.
Uradjena prijava završetka objekta u konstruktivnom smislu.
Izvedeni radovi su 60 dana ispred utvrdjenog dinamičkog plana gradnje stambeno - poslovnog objekta.

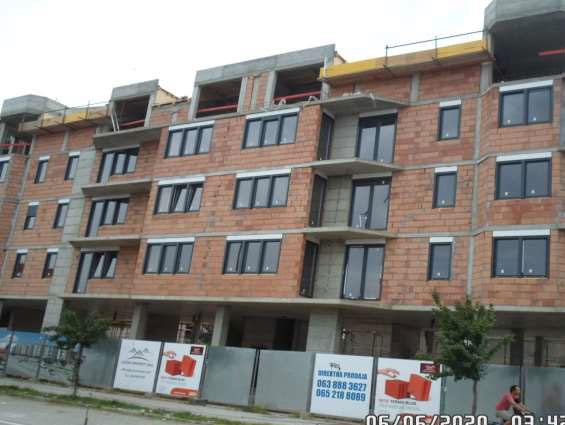

31.05.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

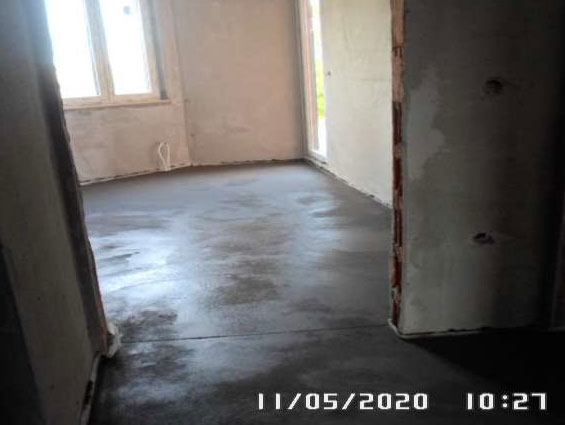

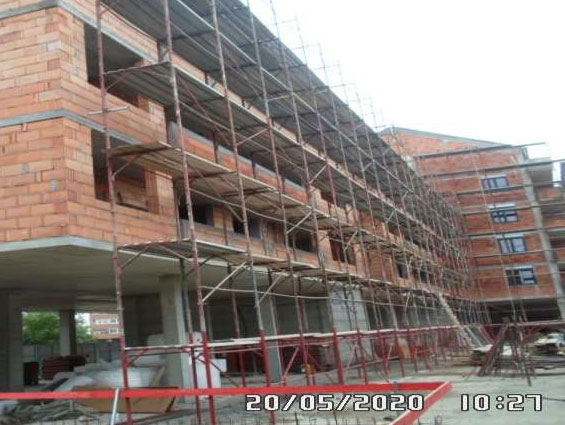

Aktivnosti na gradilištu 31.05.2020.:

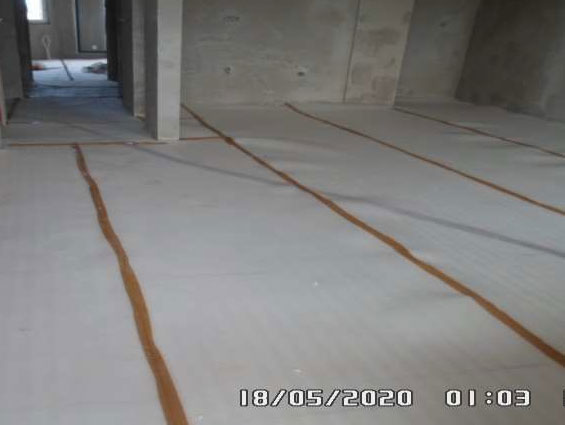

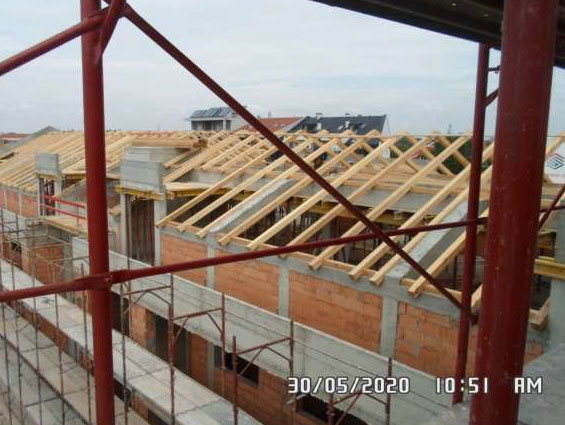

U maju mesecu zavr&scaroneni radovi na izradi krovne kontsrukcije i ugradnji krovnih prozora lamele B, pokrivanje crepom lamele B, zidarski radovi na lameli A.
U toku su radovi na izradi krovne konstrukcije i ugradnji elektro kablova u lameli A, instalacija grejanja, vodovoda i kanalizacije i malterisanju zidova i plafona lamela B i C.
Takodje, u toku je postavljanje zvučne izolacije i izrada cementne košuljice na 1. i 2. spratu lamela B i C.
Izvode se radovi na postavljanju termoizolacije fasade lamela B i C, gipsarski I hidroizolacioni radovi u kupatilima lamele C.
01.05.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti na gradilištu 01.05.2020.:

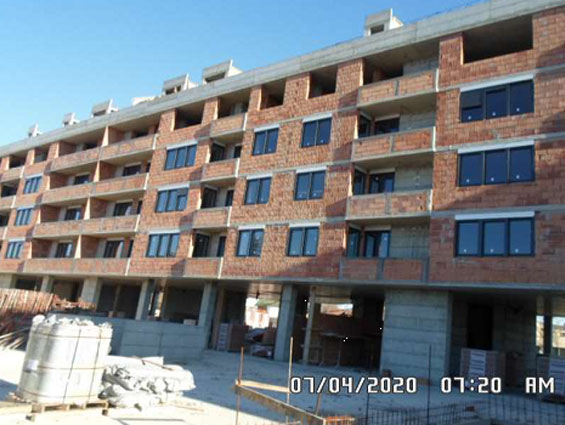

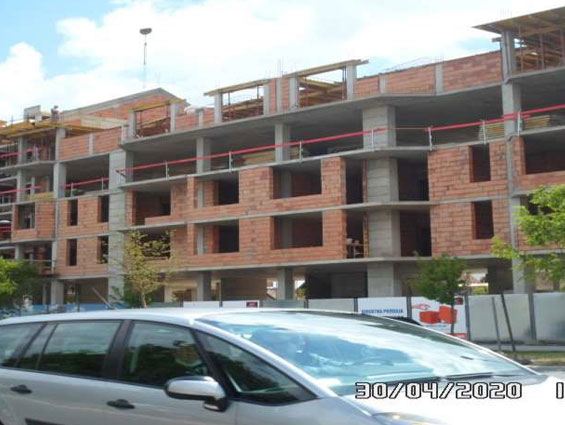

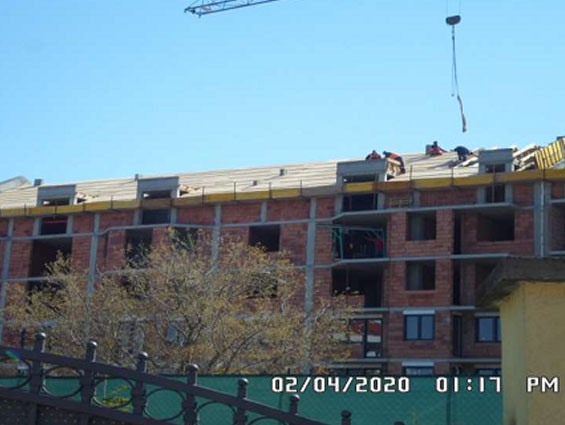

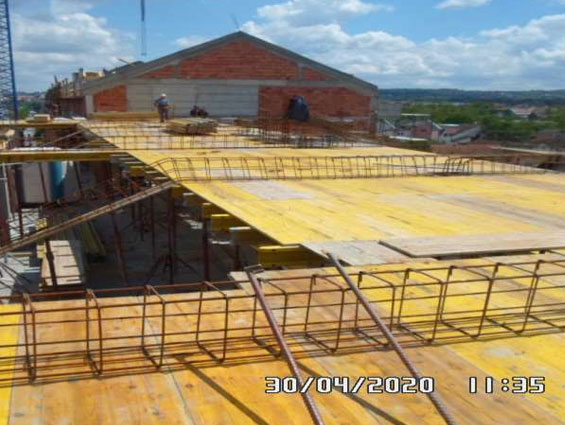

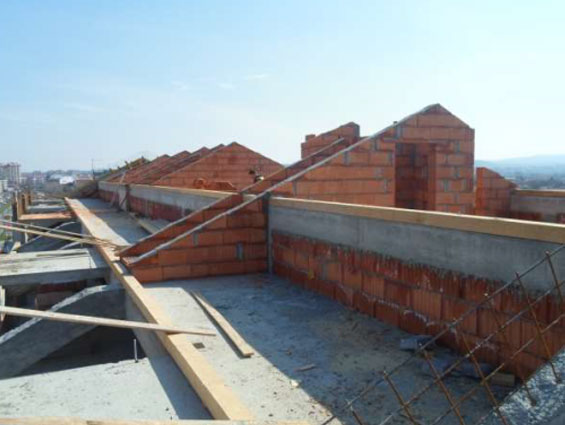

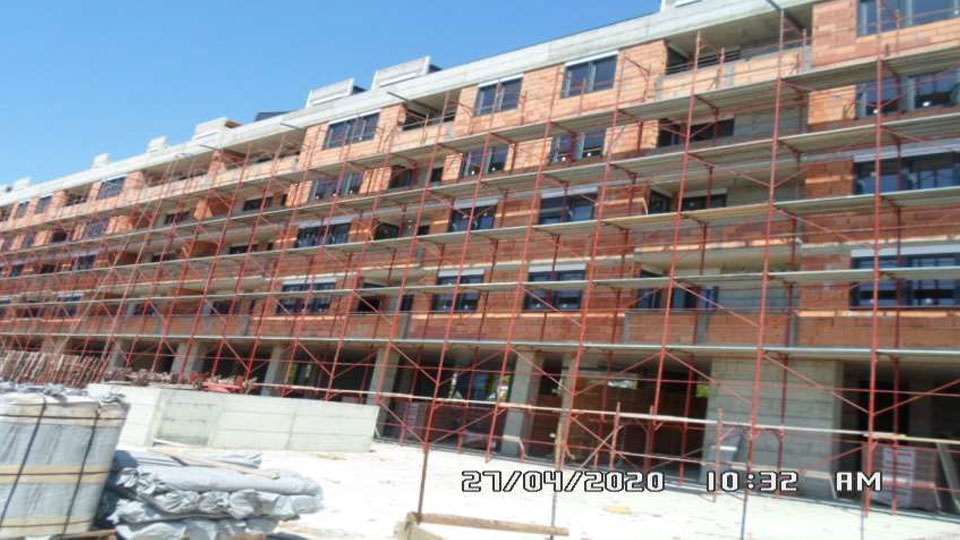

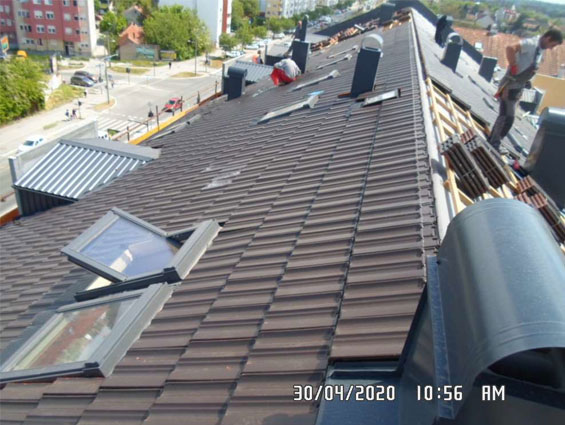

U aprilu mesecu završeni radovi na ugradnji fasadne stolarije na 3. i 4. spratu lamela B i C, izradi krovne kontsrukcije i ugradnji krovnih prozora lamele C, pokrivanje crepom lamele C.
Završena je montaža skele sa dvorišne strane na lamelama B i C i zidarski radovi na 1. i 2. spratu lamele A
U toku su radovi na izradi krovne konstrukcije lamele B, ugradnji elektro kablova, instalacija grejanja, vodovoda i kanalizacije i malterisanju zidova i plafona lamela B i C.
Na lameli A u toku su zidarski radovi, tesarski i armirački radovi na potkrovlju.

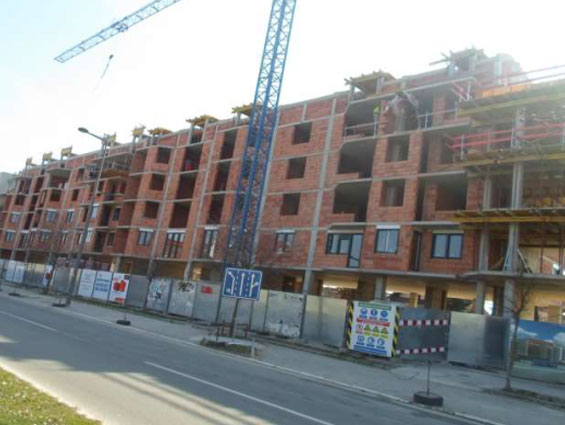

15.04.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti na gradilištu 15.04.2020.:

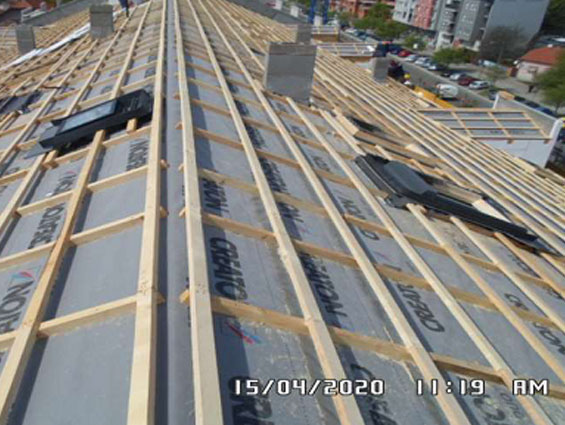

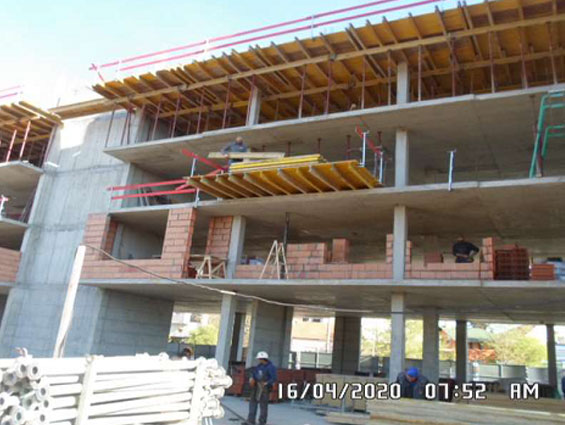

U aprilu mesecu do sada su završeni radovi na ugradnji fasadne stolarije na 3. spratu lamela B i C, izrada krovne kontsrukcije i ugradnja krovnih prozora lamele C.
U toku su radovi na izradi krovne konstrukcije lamele B, montaži fasadne stolarije na 4. spratu, ugradnji elektro kablova, instalacija grejanja, vodovoda i kanalizacije i malterisanju zidova i plafona lamela B i C.
Na lameli A u toku su zidarski radovi.
31.03.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

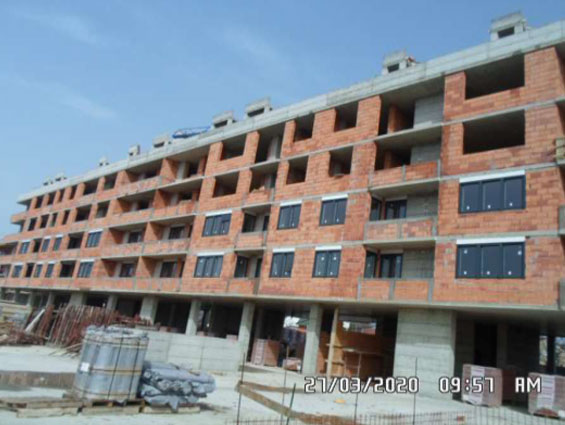

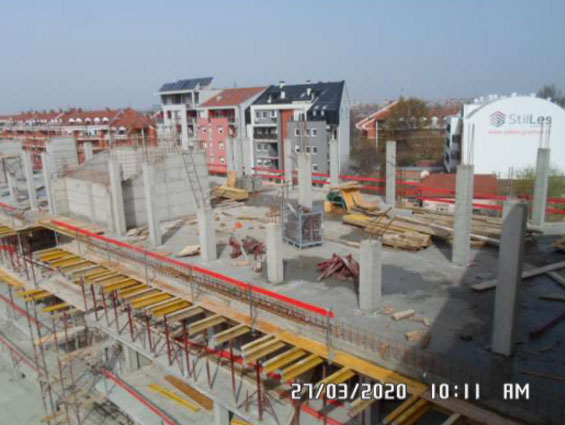

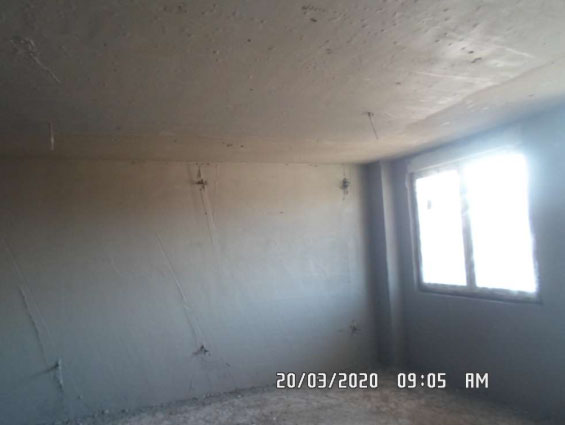

Aktivnosti na gradilištu 31.03.2020.:

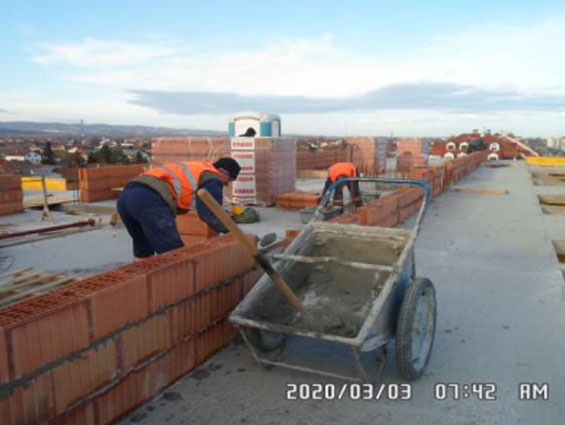

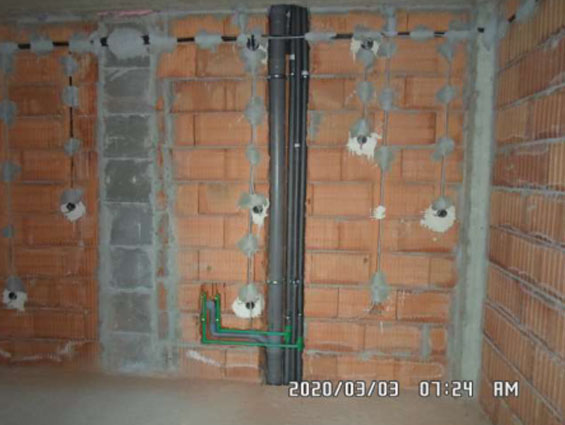

U martu mesecu završeni su radovi na zidanju i betoniranju krovnih delova lamele C, zidarski radovi na 3. i 4. spratu lamela B i C, izvršena ugradnja fasadne stolarije na 2. spratu lamela B i C.
U lamelama B i C, u toku su radovi na ugradnji elektro kablova, instalacija grejanja, vodovoda i kanalizacije na 3. i 4. spratu.
Takodje, u toku je izrada krovne konstrukcije i malterisanje zidova i plafona 1. sprata u lameli C.
Na lameli A trenutno se odvijaju radovi na montaži oplate, armature i betoniranju greda potkrovlja.

Izvedeni radovi su 60 dana ispred utvrdjenog dinamičkog plana gradnje stambeno - poslovnog objekta.
15.03.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti na gradilištu 15.03.2020.:

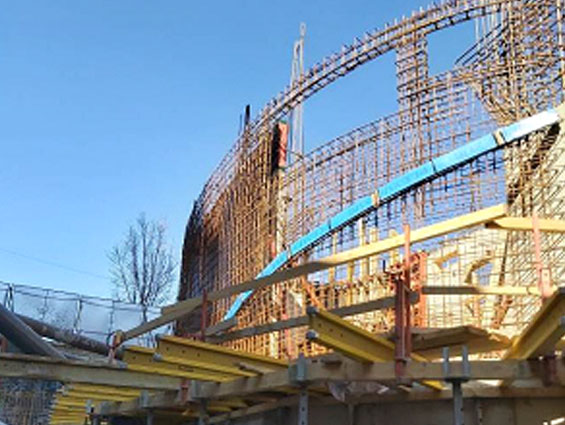

U martu mesecu do sada završeni su radovi na zidanju i betoniranju krovnih delova lamele C. Izvedeni su radovi na montaži oplate, armature i betoniranju ploče potkrovlja lamele A.
Na 3. i 4. spratu lamela B i C zidarski radovi su u završnoj fazi.
U toku je ugradnja fasadne stolarije na 2. spratu lamela B i C.
U lamelama B i C, na 1. i 2. spratu, završeni su radovi na ugradnji elektro kablova, instalacija vodovoda i kanalizacije.

Izvedeni radovi su 60 dana ispred utvrđenog dinamičkog plana gradnje stambeno - poslovnog objekta.

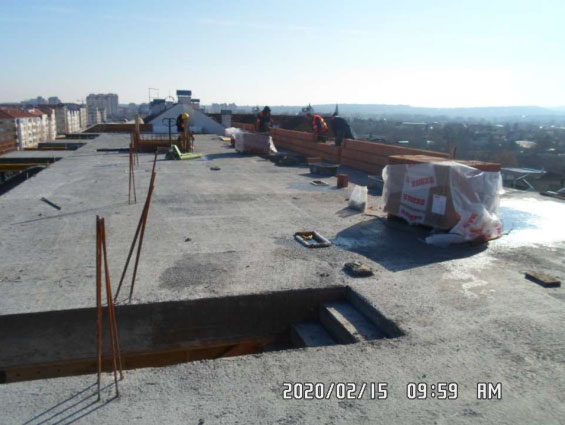

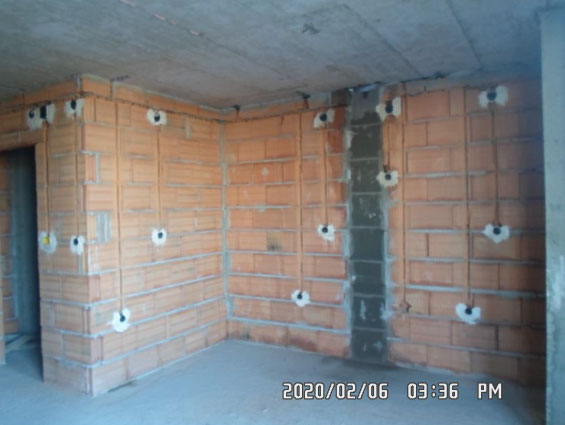

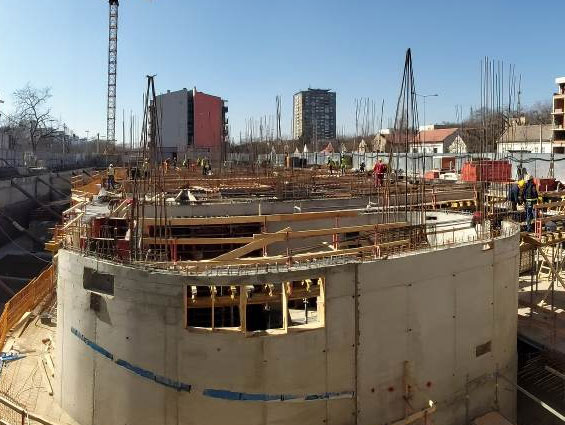

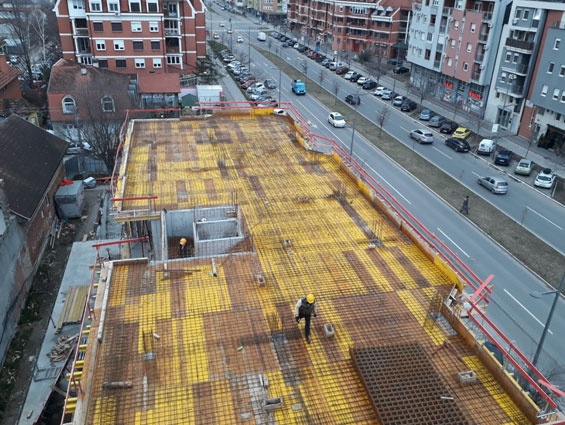

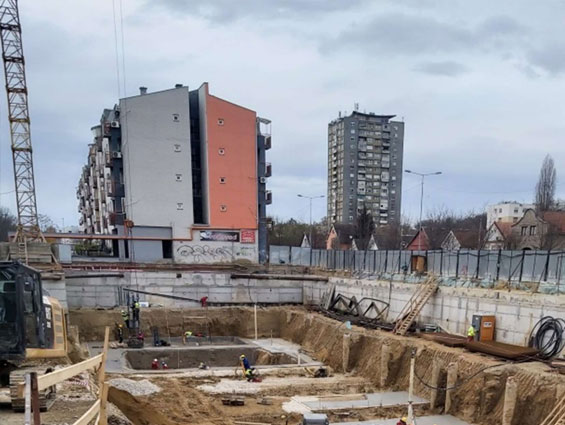

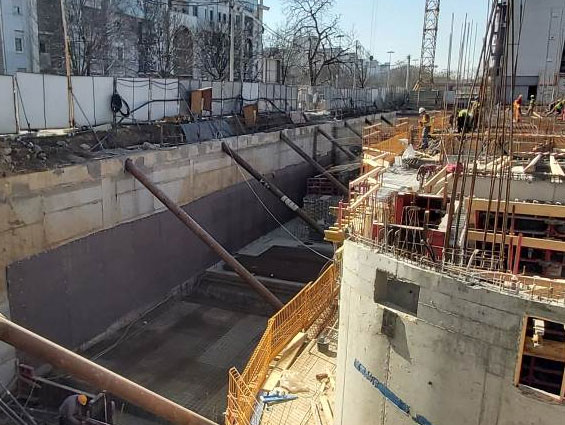

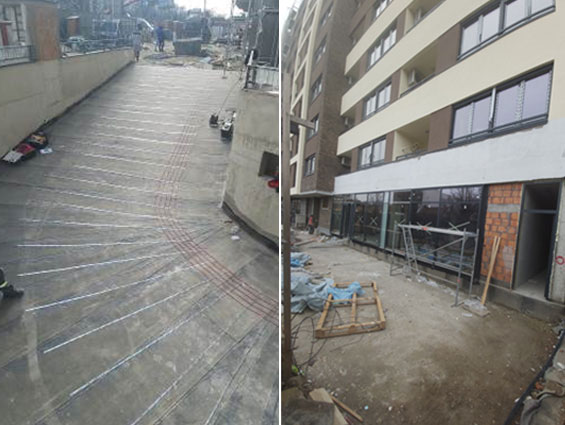

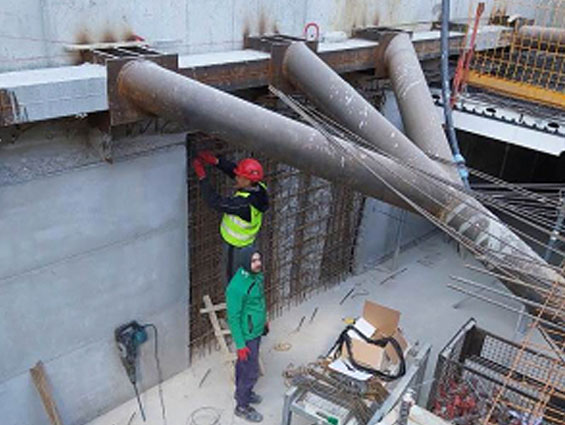

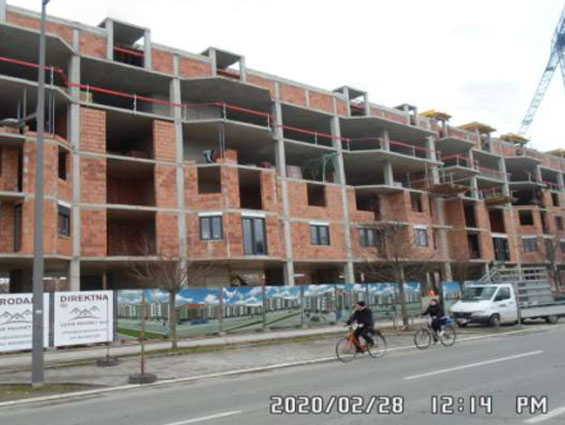

29.02.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti u mesecu Februaru 2020:

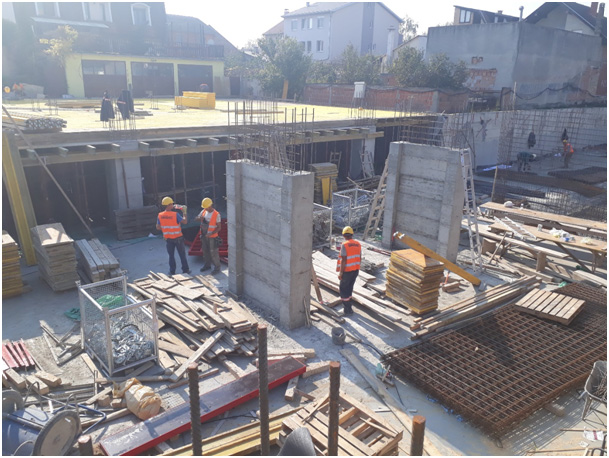

U toku meseca februara izvedeni su radovi na montaži oplate, armature i betoniranju ploče dupleksa (gornji nivo) lamela B i C.
Izvedeni su radovi na montaži oplate i armature za betoniranje ploče 3. sprata lamele A. Završeno je betoniranje stubova, zidova i ploče 2. sprata lamele A.
Na 1. i 2. spratu lamela B i C izvedeni su zidarski radovi. Završena je ugradnja fasadne stolarije na 1. spratu lamela B i C.

U lamelama B i C, na 1. i 2. spratu, u toku su radovi na ugradnji elektro instalacija, instalacija grejanja, vodovoda i kanalizacije.

Izvedeni radovi su 60 dana ispred utvrđenog dinamičkog plana gradnje stambeno - poslovnog objekta.

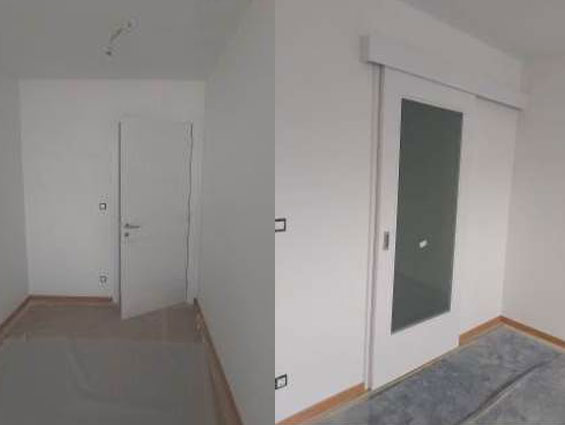

31.01.2020.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

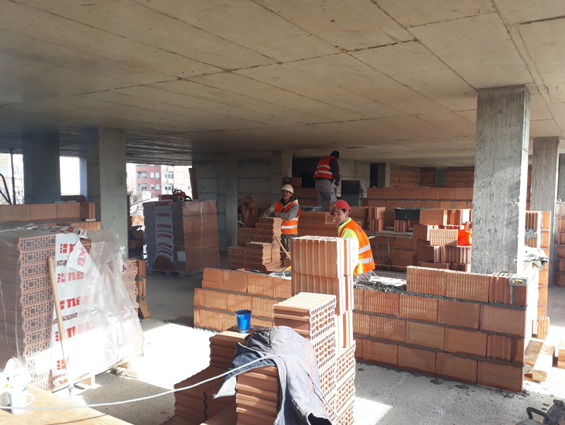

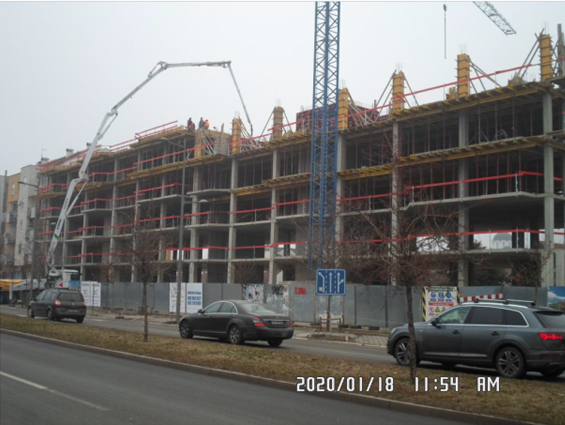

Aktivnosti u mesecu Januaru 2020:

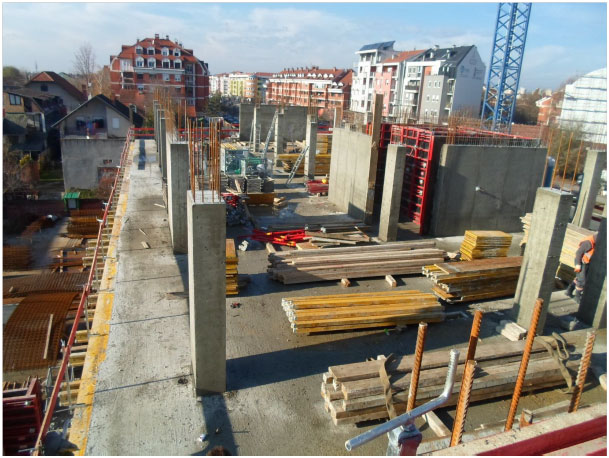

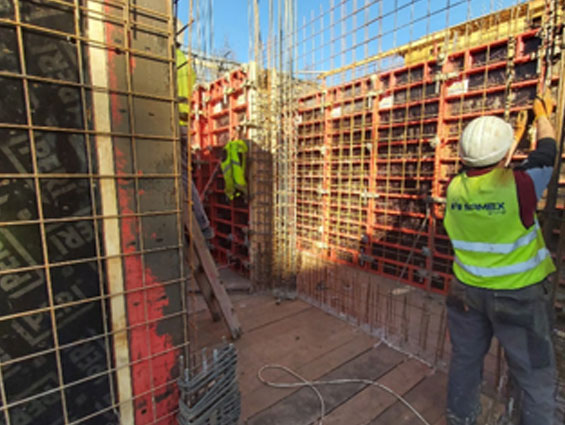

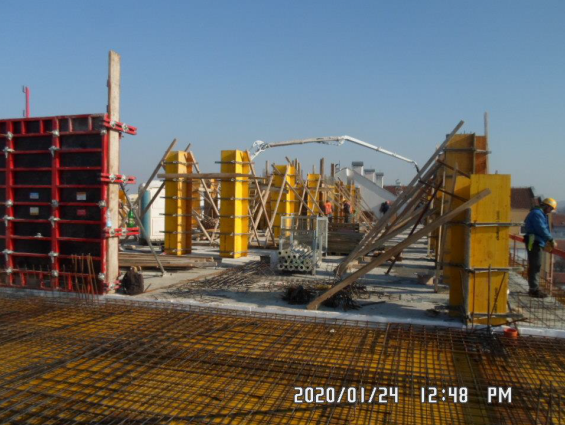

U toku meseca januara izvedeni su radovi na montaži oplate, armature i betoniranju ploče 4. sprata lamele B, betoniranju stubova i zidova 4. sprata lamele B i C, betoniranju ploče dupleksa lamela B i C. Izvedeni su radovi na montaži oplate i armature za betoniranje ploče 1. sprata lamele A.

Izvedeni radovi su 60 dana ispred utvrđenog dinamičkog plana gradnje stambeno - poslovnog objekta.

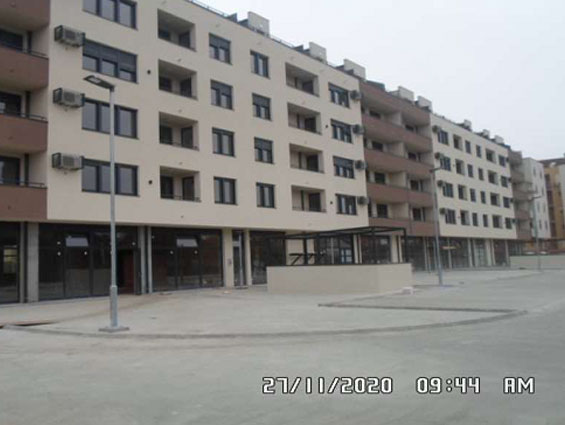

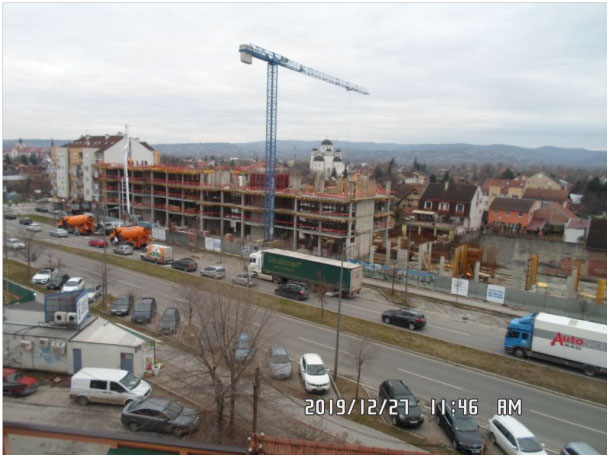

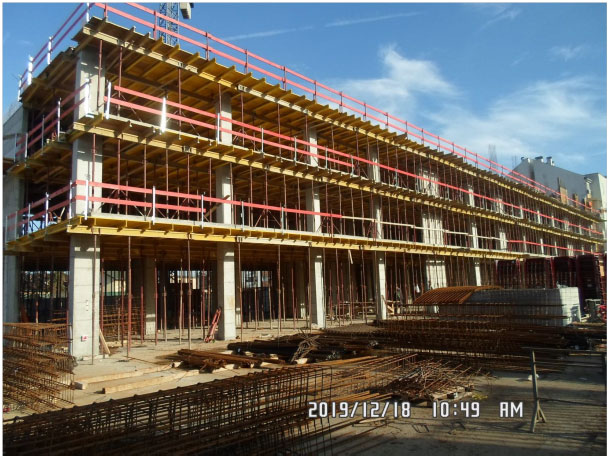

30.12.2019.

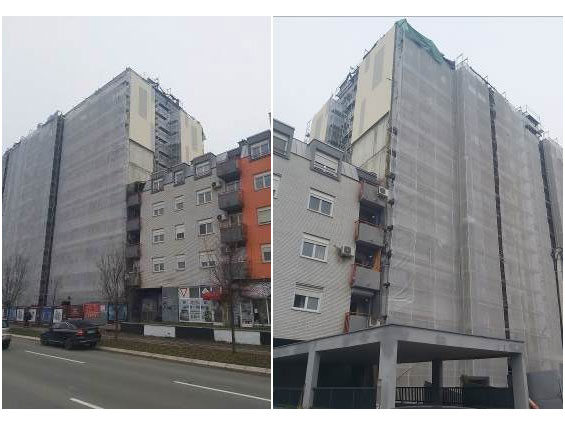

Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti u mesecu Decembru 2019:

U toku meseca decembra izvedeni su radovi na montaži oplate, armature i betoniranju ploče 2., 3. i 4. sprata lamele C i ploče 2. i 3. sprata lamele B, kao i betoniranju stubova i zidova 3. sprata lamele B. Izvedeni su radovi na montaži oplate, armature i betoniranju stubova i zidova u prizemlju lamele A.

Izvedeni radovi su 60 dana ispred utvrđenog dinamičkog plana gradnje stambeno - poslovnog objekta.

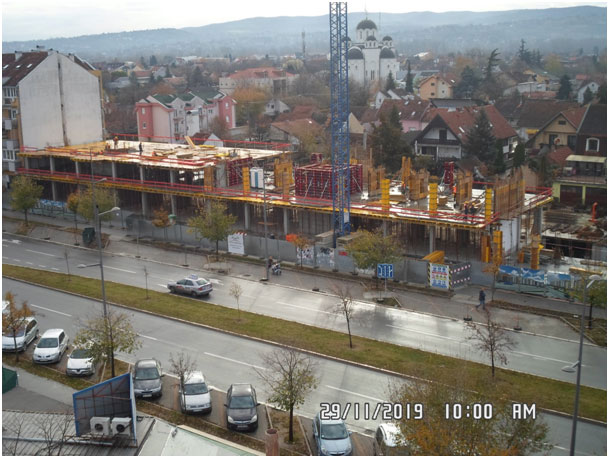

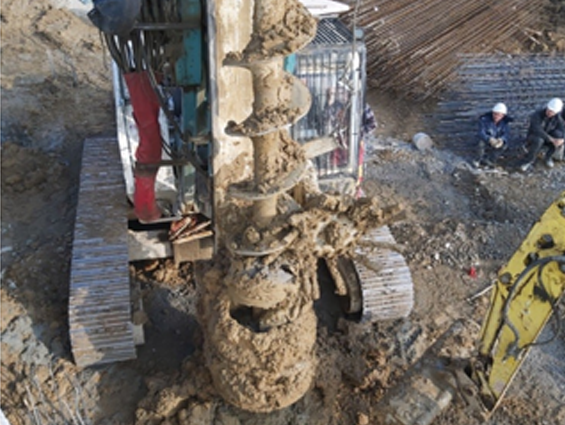

29.11.2019.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti u mesecu Novembru 2019:

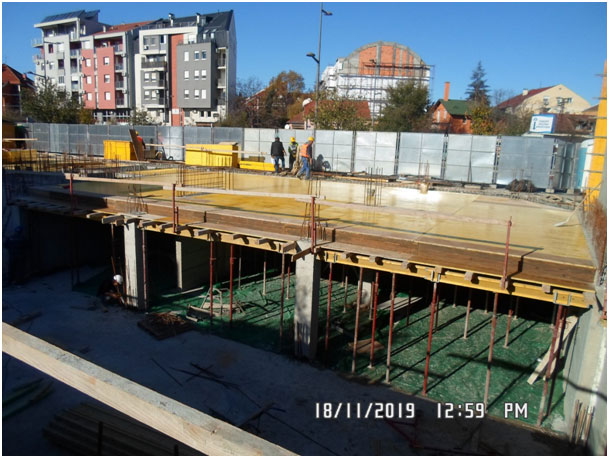

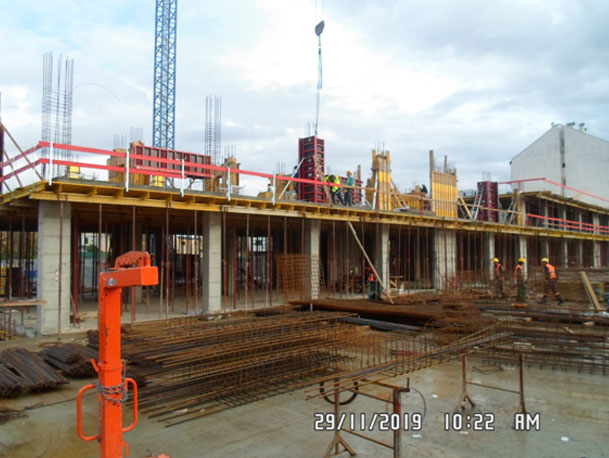

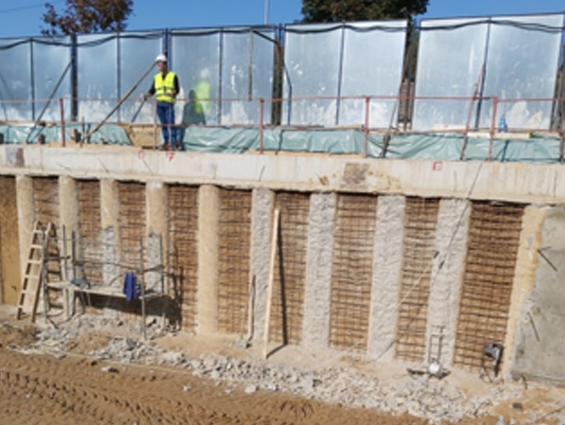

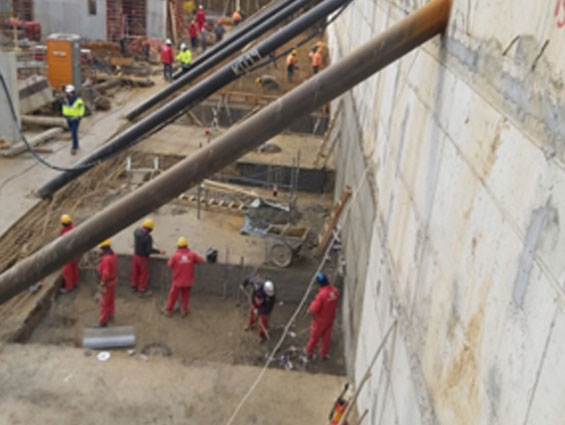

U toku meseca novembra završeni su radovi na postavljanju hidroizolacije i betoniranju zidova i stubova u podrumskom delu objekta. Izvedeni su radovi na montaži oplate, armature i betoniranju ploče prizemlja lamela A, B i C. Izvode se radovi na montaži oplate i armature ploče 1. sprata lamela B i C i stubova i zidova u prizemlju lamele A.

Izvedeni radovi su 60 dana ispred utvrđenog dinamičkog plana gradnje stambeno - poslovnog objekta.
01.11.2019.

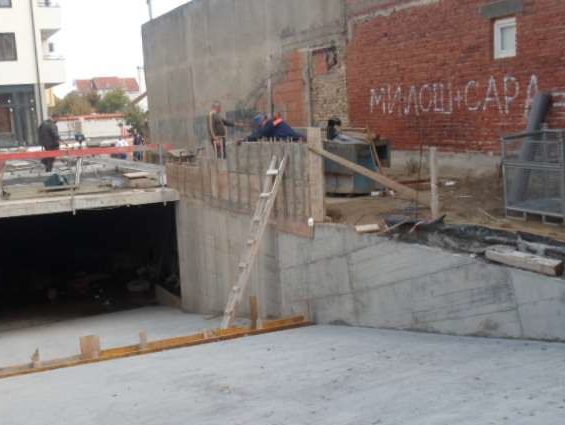

Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

Aktivnosti u mesecu Oktobru 2019:

U toku meseca oktobra završeni su radovi na betoniranju temeljne ploče objekta. Izvode se radovi na postavljanju hidroizolacije, montaži oplate i betoniranju zidova i stubova u podrumskom delu objekta. Takođe, na delu objekta izvodi se montaža oplate, armature i betoniranje ploče iznad garaže.

Izvedeni radovi su 60 dana ispred utvrđenog dinamičkog plana gradnje stambeno – poslovnog objekta.

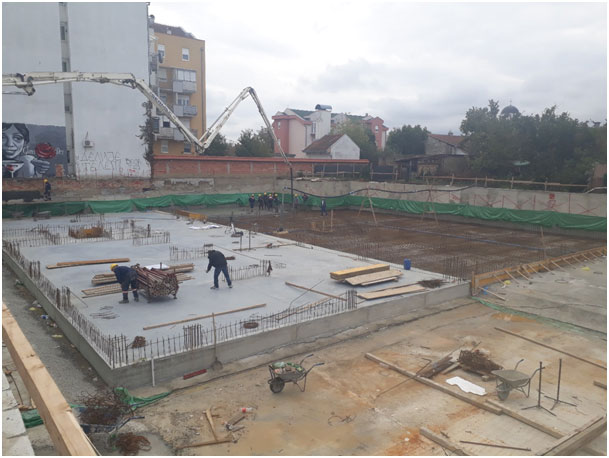

30.09.2019.
Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla

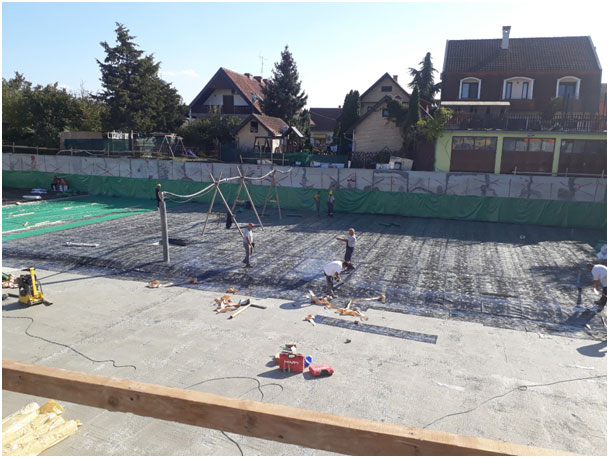

Aktivnosti u mesecu Septembru 2019:

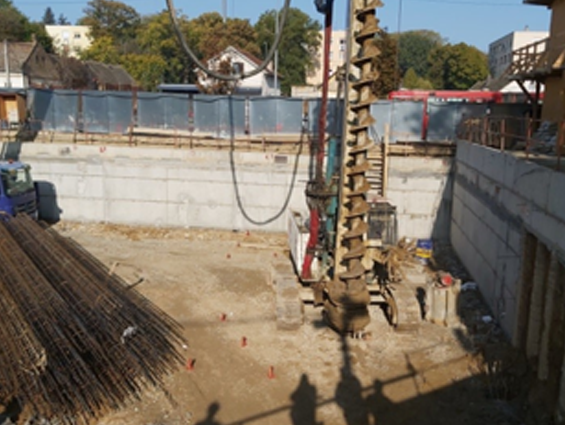

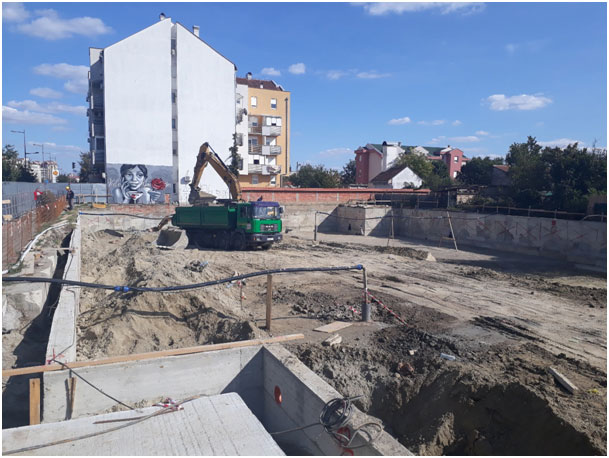

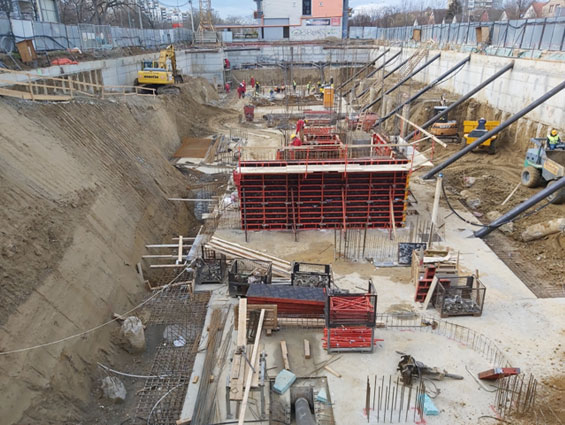

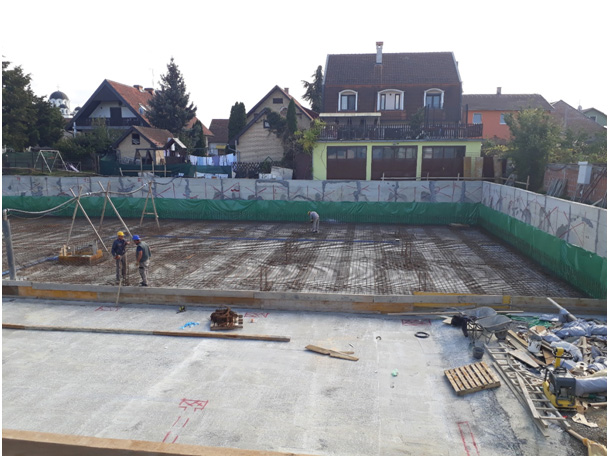

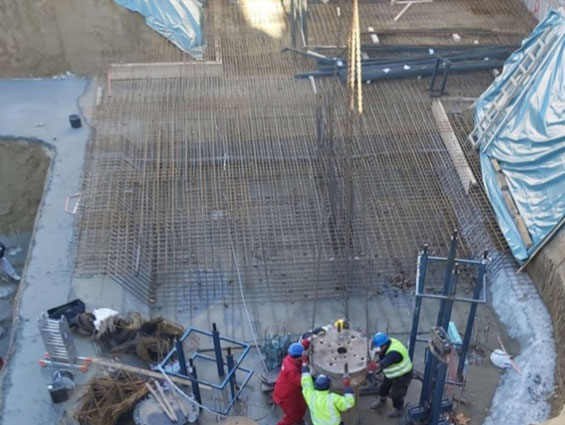

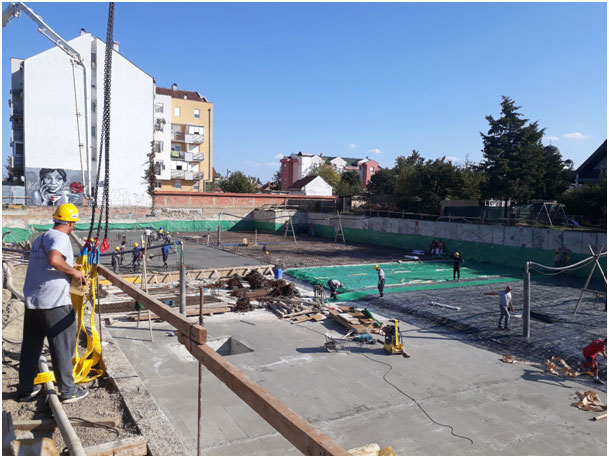

Iskop zemlje, nasipanje i nabijanje tampon sloja, betoniranje kampada, postavljanje hidroizolacije, betoniranje podložnog betona, montaža armature, betoniranje temeljne ploče, montaža krana.

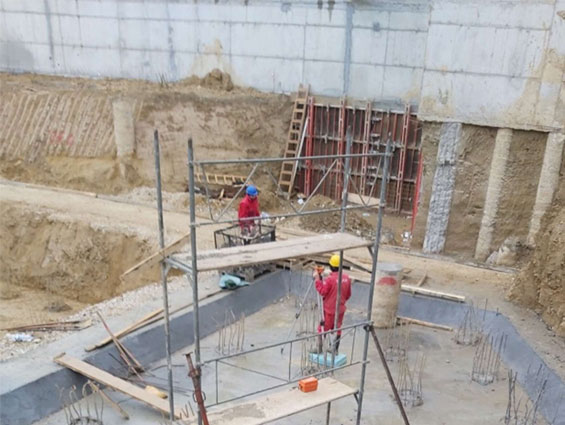

29.08.2019.
Lokacija 1, Novi Sad, Bulevar Patrijarha Pavla

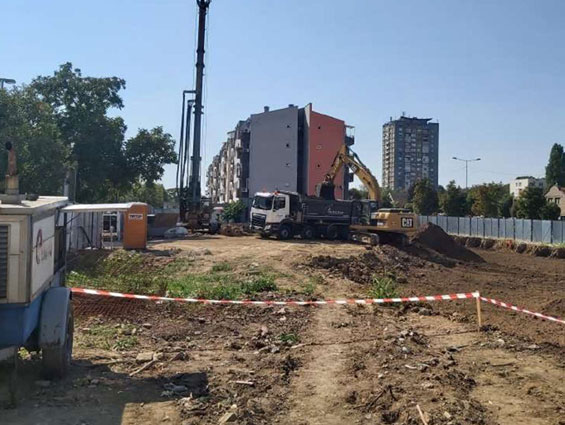

Radovi na izgradnji stambeno – poslovnog objekta na Bulevaru Patrijarha Pavla počinju 02.09.2019.
